CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

22 设置周六周日放假是否生效

项目日历设置了周六、周日休息和放假日期后,如果某些工作需要连续施工,可以单独设置这些工作不受周末和放假日期影响。

需要设置为连续施工的工作

打开工作属性

在需要连续施工的工作箭线上单击鼠标右键,在弹出菜单中选择“工作属性”;也可以直接双击工作箭线。

在工作箭线的右键菜单中选择工作属性

设置周末和放假无效

在“工作属性”窗口的“基础属性”标签页中,可以看到“周末休息无效”和“放假无效”两个选项。

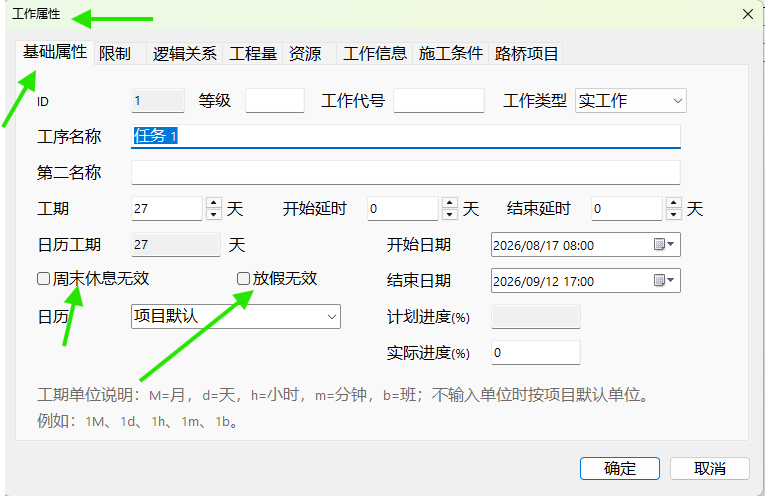

工作属性中的周末休息无效和放假无效选项

勾选“周末休息无效”,表示该工作在周六、周日仍然施工;勾选“放假无效”,表示该工作在日历设置的放假日期仍然施工。两项同时勾选后,该工作不受周末和放假日期影响,可以按全年连续施工方式计算。设置完成后,单击“确定”。

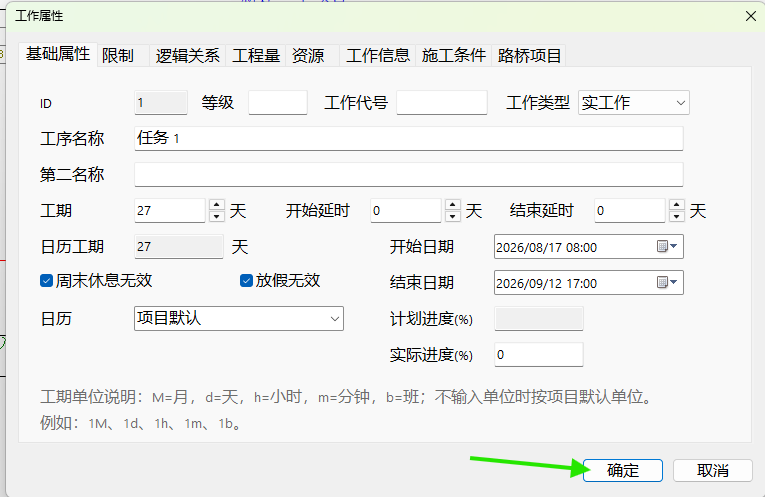

勾选周末休息无效和放假无效后确定
