柱状图及每日资源用量

柱状图适合逐日查看人工人数、机械台数或材料日用量,并且允许在自动计算结果基础上手工输入每日数量。

建立柱状图

  1. 在“设置显示的资源图”中添加工程量、指定资源、分类资源或自定义资源。
  2. 选中左侧图表。
  3. 在“样式→分布图”选择“柱状图”。
  4. 单击“修改”,再单击“确定”。

在分布图中选择柱状图

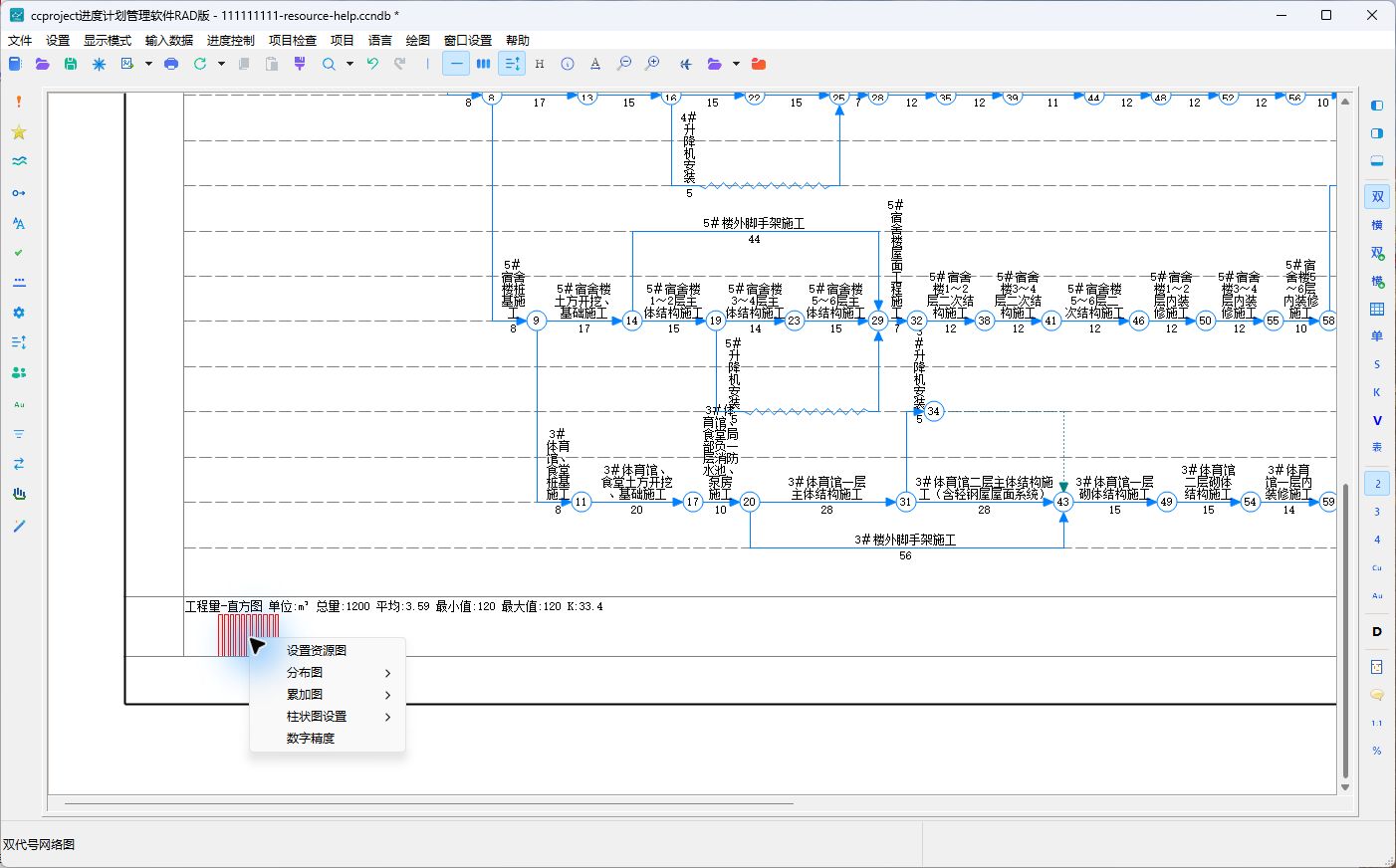

打开柱状图专用窗口

在绘图区中右击柱状图图形带,展开“柱状图设置”:

  • “输入数据”:打开“输入柱状图资源使用量”。
  • “显示设置”:打开“设置柱状图样式”。

右击位置必须落在柱状图内部。若没有这两个菜单,先确认分布图确实保存为“柱状图”。

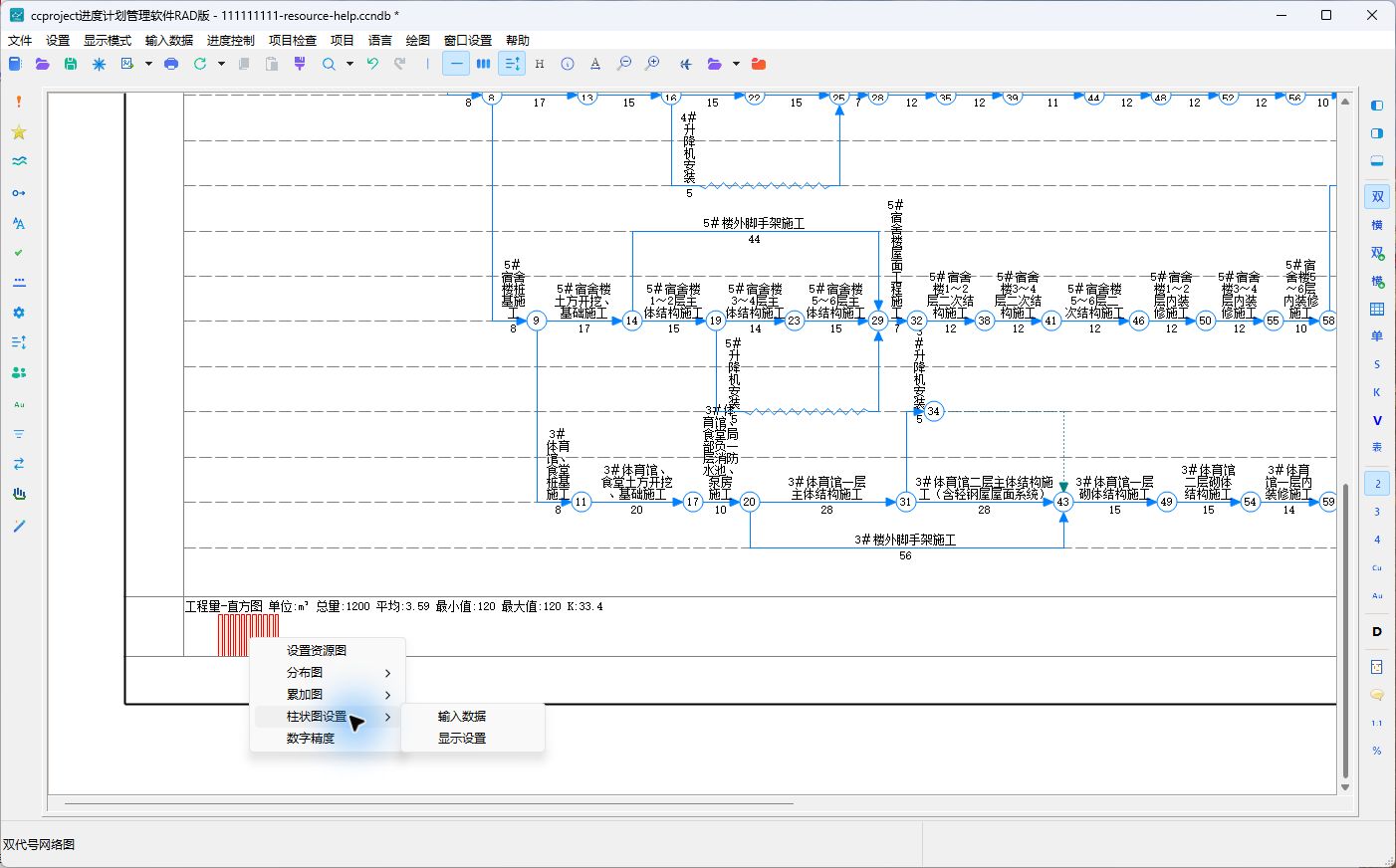

柱状图图形带的右键菜单

柱状图设置包含输入数据和显示设置

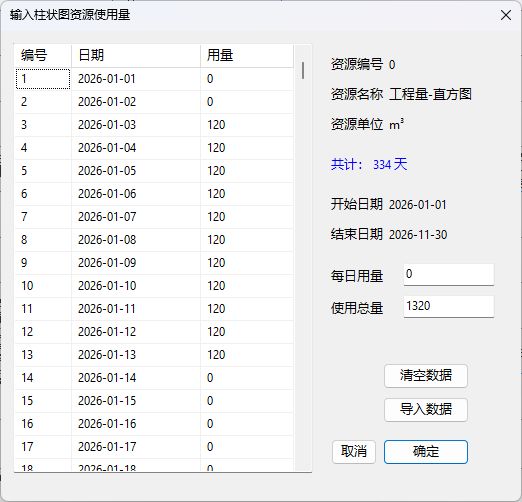

“输入柱状图资源使用量”窗口

窗口左侧是逐日表格,右侧显示资源编号、名称、单位、总天数、开始时间、结束时间、每日用量和合计。

控件或按钮功能
日期/使用量表格逐日显示并可直接编辑数量
每日用量将同一数值用于当前选中日期
合计自动汇总全部正数日用量
清空把当前逐日输入清零,便于重新填写
导入重新载入按工作资源自动计算出的默认逐日数据
确定保存逐日数据并刷新柱状图
取消放弃本次逐日编辑

输入柱状图资源使用量窗口

推荐做法是先单击“导入”取得计划值,再只修改现场实际变化的日期。日期范围由当前项目和任务时间范围确定。

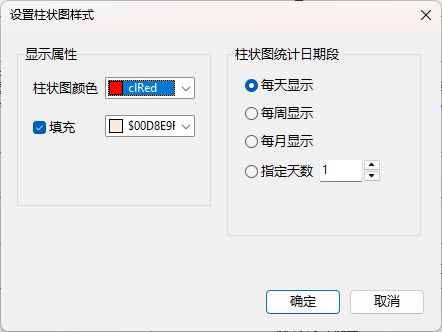

“设置柱状图样式”窗口

控件功能
柱状图颜色设置柱形边线颜色
填充控制柱形内部是否着色
填充颜色设置柱形填充色
每天显示每天一个统计柱,信息最详细
每周显示按周汇总,适合中长期项目
每月显示按月汇总,适合总体计划
指定天数每 N 天汇总一柱,N 可在右侧输入
确定/取消保存或放弃样式修改

设置柱状图样式窗口

使用建议

  • 人员通常按天或周;材料消耗可按周或指定天数;长期机械计划可按月。
  • 修改逐日数据后,柱状图使用这些自定义日数据;需要恢复自动结果时使用“导入”。
  • 柱形太密时增加统计间隔或缩短统计时间范围。
  • 需要传统连续轮廓时使用直方图和曲线图
