CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

横道图状态,如何为工作输入工程量数据?

横道图中的普通工作可以录入工程量总量、单位、实际用量、每天用量、每天计划量和单价等数据。本页介绍三种常用录入方式。

> **注意:摘要工作不能直接输入工程量。** 录入前请先选中摘要工作下面的普通工作,再按以下方法操作。

方法一:在“工作属性”窗口中输入

  1. 切换到横道图状态,在左侧工作列表区找到需要录入工程量的普通工作。
  2. 在该工作的“任务名称”单元格上双击鼠标左键;也可以把鼠标移到右侧横道区中该工作的横道上,双击鼠标左键。两种操作都会打开当前工作的“工作属性”窗口。

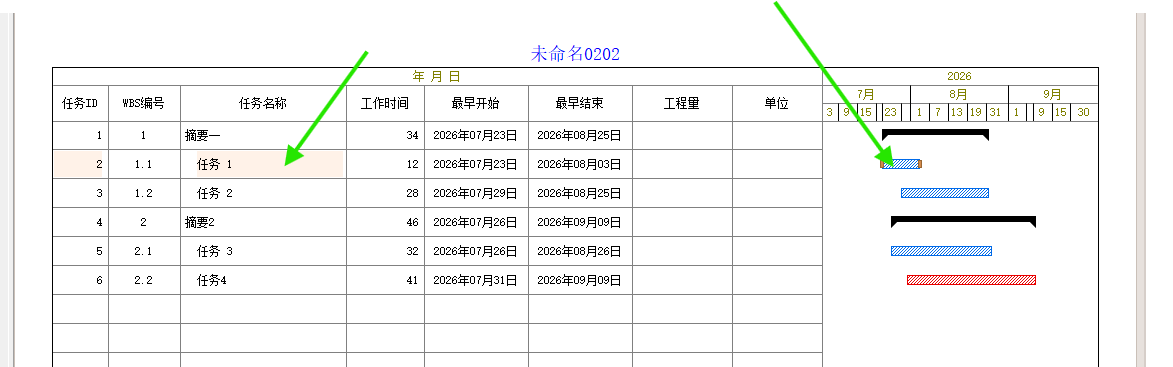

双击工作名称或右侧横道打开工作属性

  1. 在“工作属性”窗口上方单击“工程量”标签页。
  2. 在“工程量总量”中输入该工作的计划总量,并在“单位”中选择或输入对应单位。

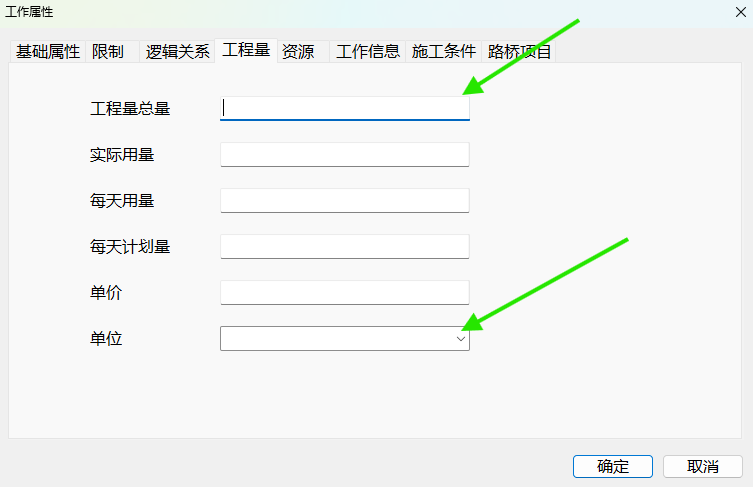

在工作属性窗口中打开工程量标签页

  1. 根据项目需要填写工程量总量、实际用量、每天用量、每天计划量和单价。单位可以使用带上标的字符,例如立方米可输入 m³。
  2. 检查数据后单击“确定”。

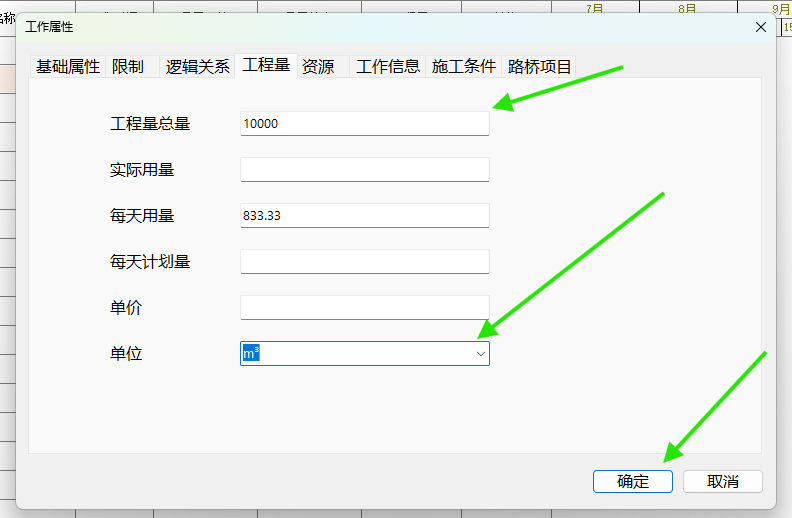

输入工程量总量和单位后单击确定

  1. 返回横道图后,如果工作列表已经显示“工程量”和“单位”列,就可以看到刚才保存的数据。

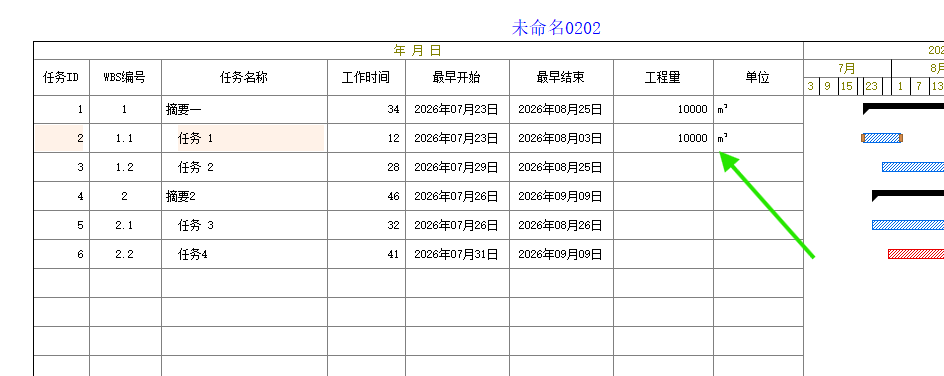

横道图工作列表显示工程量和单位

方法二:使用底部“工作信息”面板

这种方式适合连续选择不同工作并快速录入工程量,也可以同时查看当前工作的资源数据。

  1. 单击主窗口右侧上方的“底部面板”显示按钮。按钮生效后,主窗口下方会显示项目信息和工作信息面板。
  2. 在横道图中单击需要编辑的普通工作,使该工作成为当前工作。

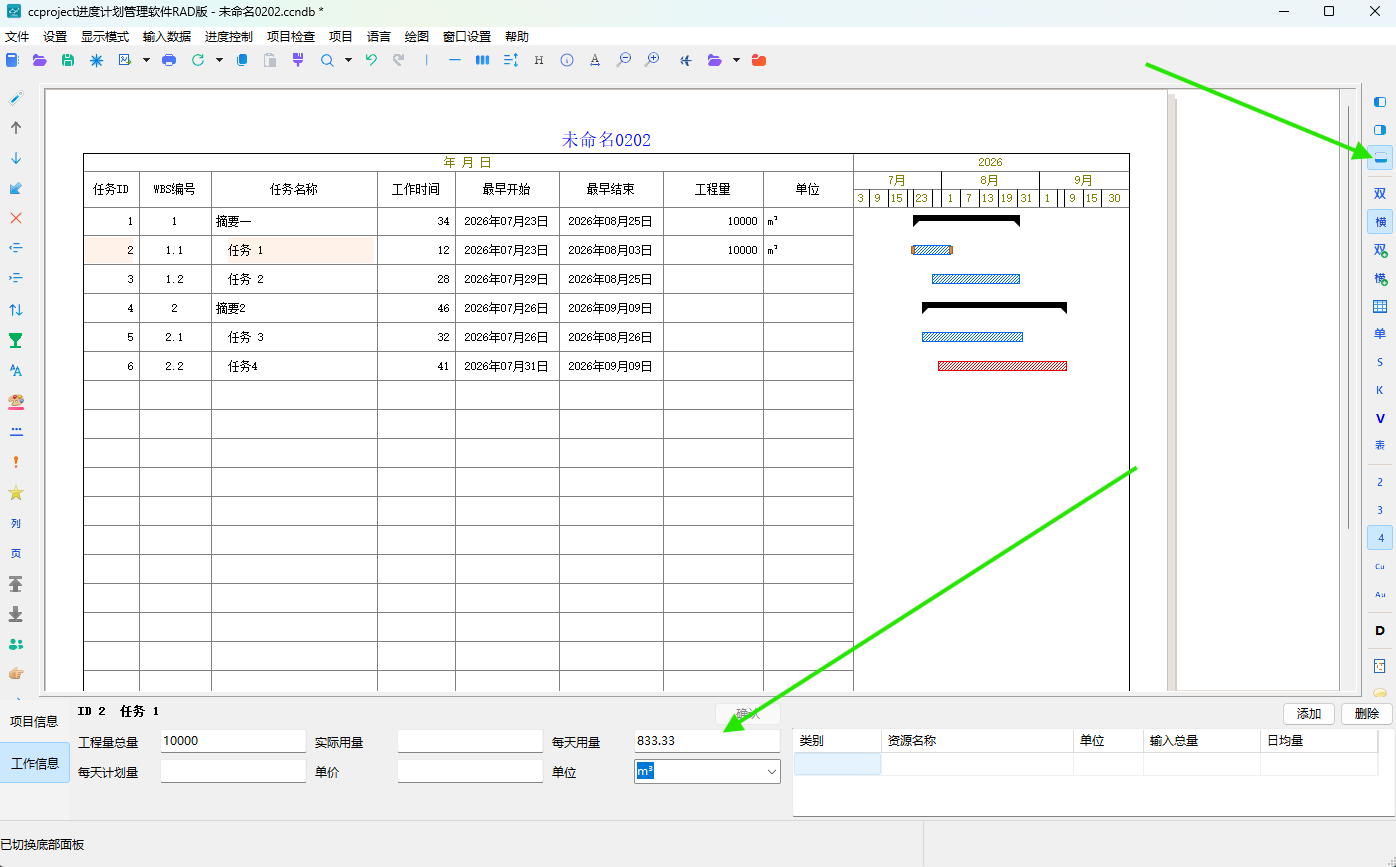

单击右侧底部面板按钮显示下方面板

  1. 在底部面板左侧单击“工作信息”。面板会显示当前工作的工程量总量、实际用量、每天用量、每天计划量、单价和单位;右侧同时显示该工作的资源数据。
  2. 修改需要的工程量数据和单位,然后单击面板中的“确认”。

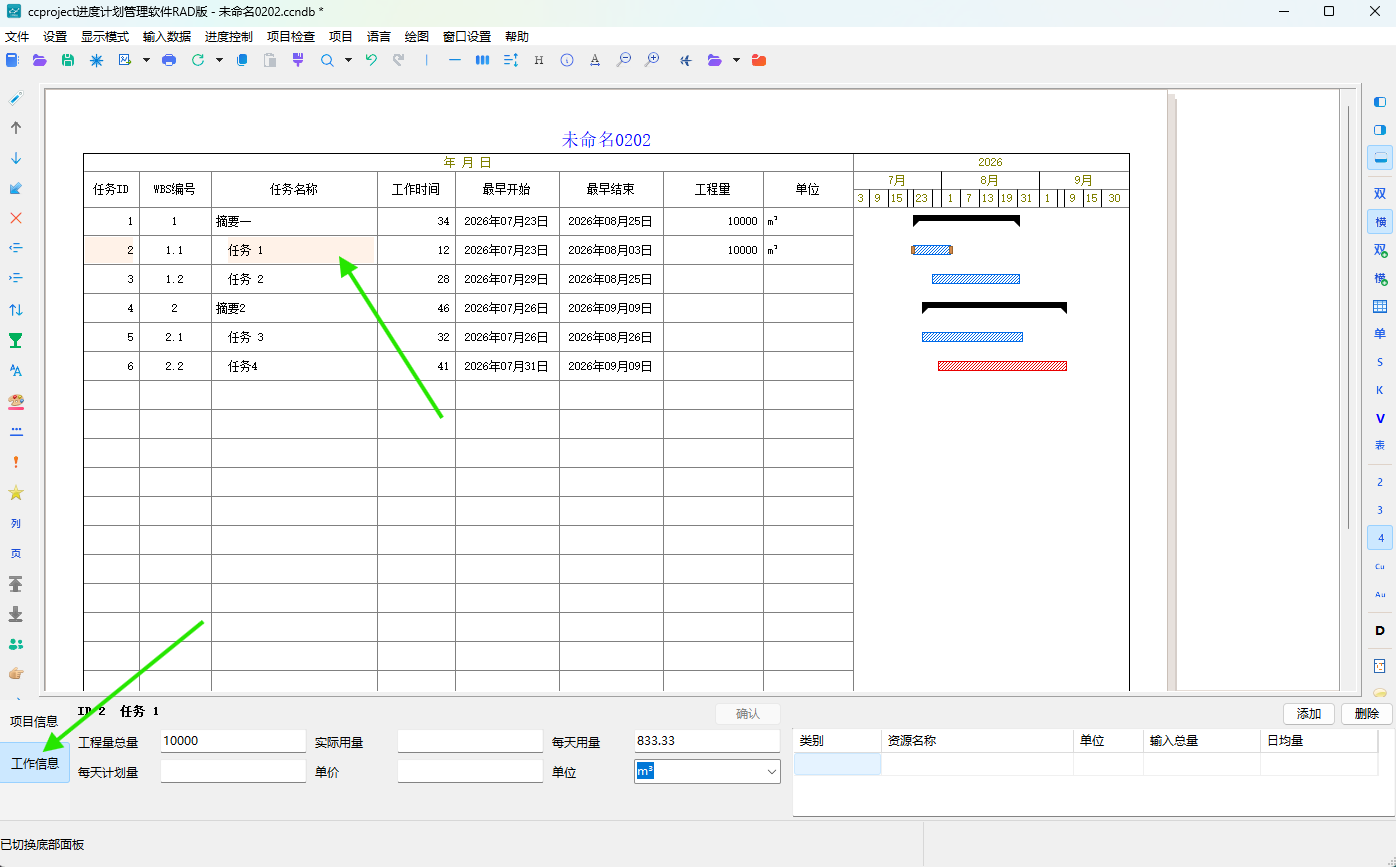

在底部工作信息面板中修改工程量数据

  1. 继续录入其他工作时,先在工作列表区或横道区单击另一项普通工作,再修改底部面板中的数据。

方法三:在“横道图加表格”状态中直接输入

这种方式适合集中录入多项工作的工程量和单位。

  1. 单击主窗口右侧的“横道图加表格”按钮,切换到类似 MS Project 的表格输入状态。

单击右侧横道图加表格按钮

  1. 在左侧表格中找到“工程量”和“单位”列。
  2. 单击普通工作对应的“工程量”单元格,直接输入数值;再在“单位”单元格中输入或选择单位。
  3. 逐行录入其他普通工作。摘要工作行用于汇总,不在摘要行中直接输入工程量。

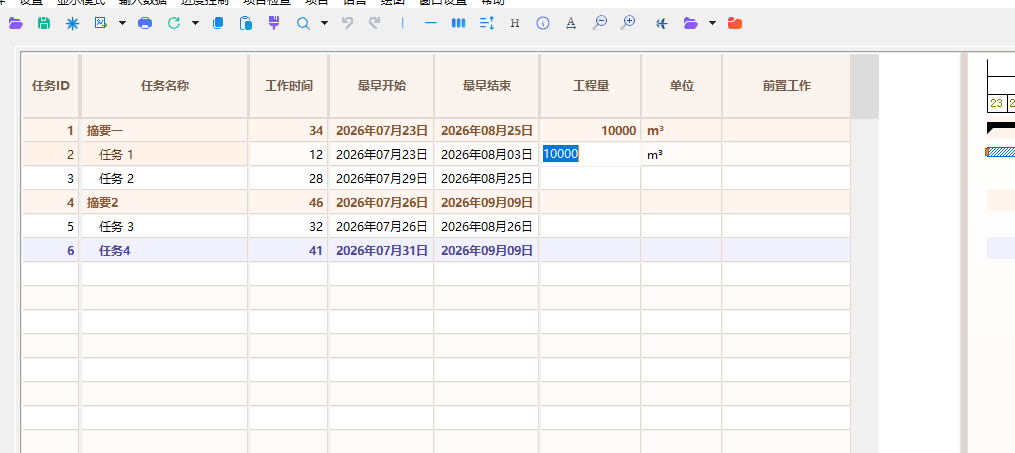

在横道图加表格状态直接输入工程量

操作后检查

  1. 当前选择的是否为普通工作,而不是摘要工作。
  2. 工程量总量和单位是否填写在同一项工作上。
  3. 使用底部面板录入后,是否已经单击“确认”。
  4. 横道图中看不到工程量时,检查工作列表是否已经启用“工程量”和“单位”显示列。
  5. 切换横道图和横道图加表格状态后,工程量数据是否保持一致。
