CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

设置每页显示行数,然后软件自动计算页数

当横道图中的工作较多时,可以直接指定每张绘图纸显示多少行工作。软件会按照指定的每页行数自动计算总页数,并自动调整每行高度。

打开横道图样式

  1. 单击主窗口右侧的“横道图”按钮,进入横道图状态。
  2. 在主窗口左侧工具栏中找到“横道图样式”按钮。
  3. 单击“横道图样式”按钮,打开“设置横道图样式”窗口。

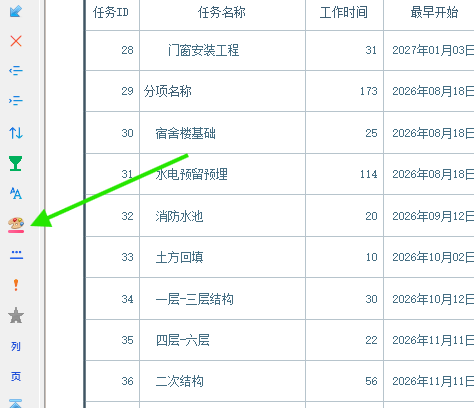

单击左侧的横道图样式按钮

指定每页显示20行

  1. 在“设置横道图样式”窗口中,单击“行高行距”标签页。
  2. 将“设置工作列表行高”选择为“自动”。软件会根据绘图纸高度和每页行数自动计算合适的行高。
  3. 将“设置每页行数”选择为“指定每页行数”。
  4. 在“指定行数”中输入 20。

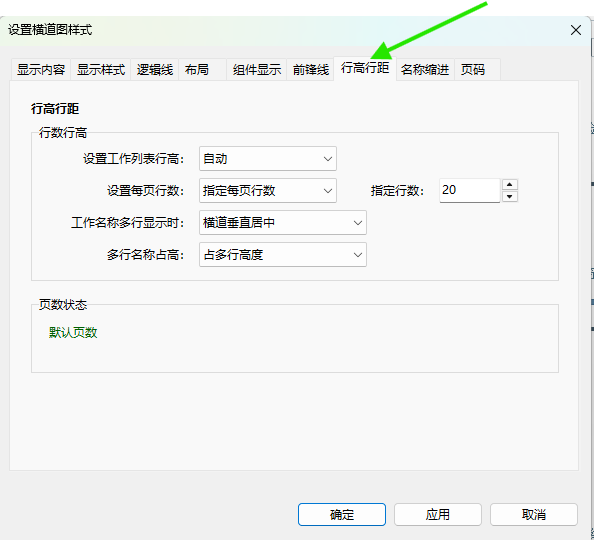

在行高行距标签页中指定每页20行

应用设置

  1. 检查“自动行高”“指定每页行数”和“20”是否设置正确。
  2. 单击“确定”,保存设置并关闭窗口。
  3. 软件会重新排版横道图,每张绘图纸显示20行工作,并根据工作总行数自动计算总页数。

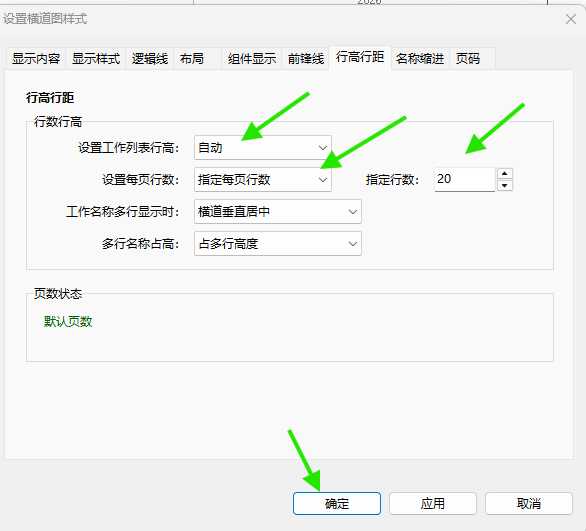

确认每页行数设置

总页数按“工作总行数除以每页行数”计算;如果不能整除,剩余工作会显示在最后一页。例如共有41行工作、每页20行时,软件会生成3页,最后一页显示剩余1行并用空行补齐页面。

操作后检查

  1. 使用主窗口左侧的“上一页”和“下一页”按钮逐页查看。
  2. 检查每页是否最多显示20行工作。
  3. 检查工作名称、工期、横道和逻辑线是否清晰,有没有重叠。
  4. 如果文字过小或行距太密,可以减少每页行数;如果页面空白较多,可以增加每页行数。
