CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

使用前锋线

前锋线用于比较某个统计时间点的计划进度与实际进度。通过基准线可以查看各项工作在统计时间应完成的位置,通过前锋线可以直观看出实际完成情况。

一、设置统计时间

  1. 单击主窗口的“进度控制”菜单,在下拉菜单中选择“设置前锋线”。

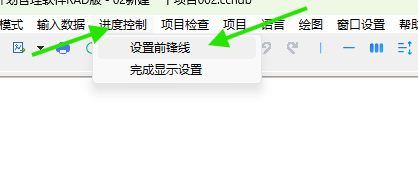

从进度控制菜单打开设置前锋线

  1. 在“统计时间”标签中设置要检查的时间。例如,要比较 8 月 15 日的计划进度和实际进度,就把统计时间设置为 8 月 15 日。

设置前锋线统计时间

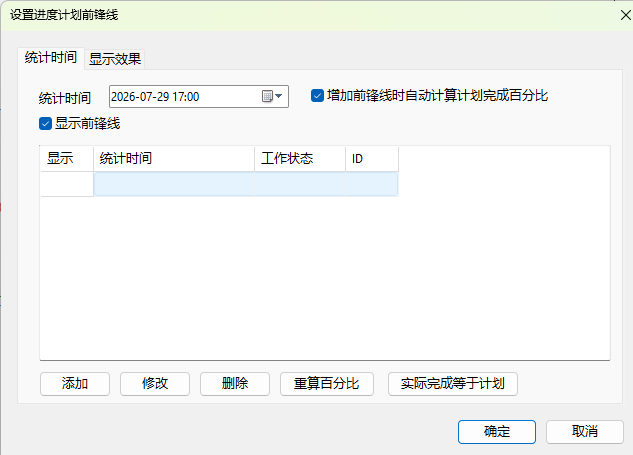

  1. 单击“添加”,将该统计时间加入列表。软件会按这个时间自动计算各项工作的计划完成百分比。

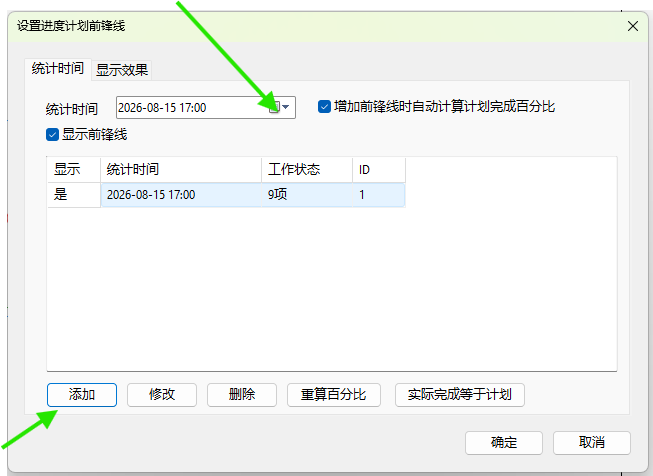

添加八月十五日统计时间

二、设置基准线和前锋线样式

切换到“显示效果”标签,可以分别设置基准线和前锋线的颜色、线宽、线型等显示属性。设置完成后单击“确定”。

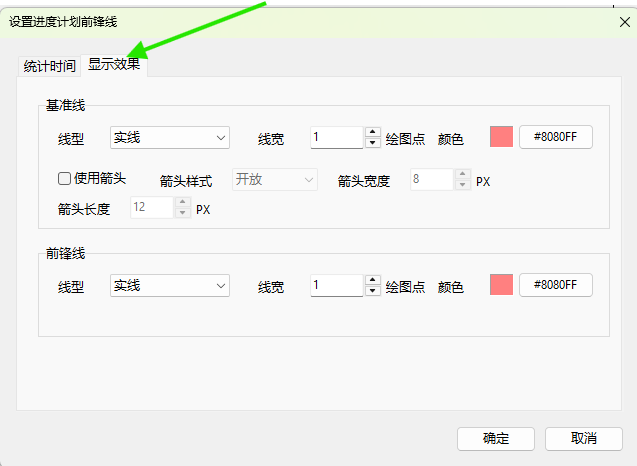

设置基准线和前锋线显示效果

三、查看计划进度位置

绘图区中的红色竖线是基准线。基准线与工作线的交叉位置,表示该工作在统计时间按计划应完成到的位置。

网络图中显示的红色基准线

下面的示例更清楚地显示了基准线与正在进行工作的交叉位置。

基准线与工作线的计划进度交叉位置

四、录入实际进度

  1. 在需要录入进度的工作线上双击鼠标左键,打开“工作属性”窗口。
  2. 软件已经根据统计时间自动计算出“计划进度(%)”。

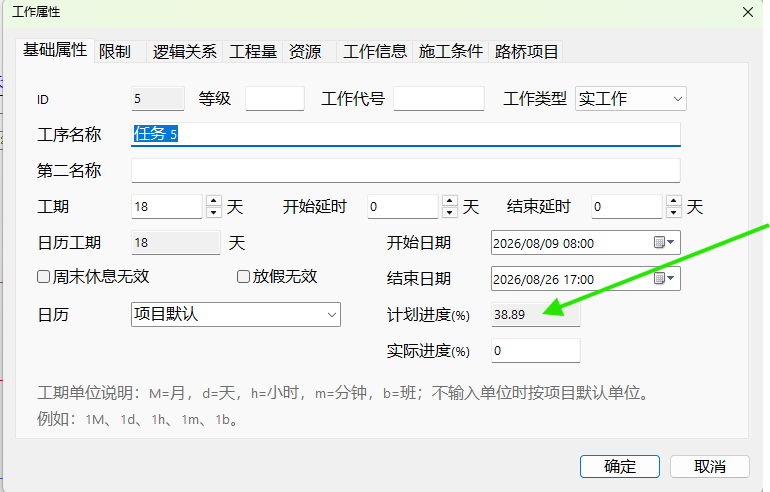

工作属性窗口自动显示计划进度百分比

  1. 在“实际进度(%)”中输入该工作的实际完成百分比,然后单击“确定”。

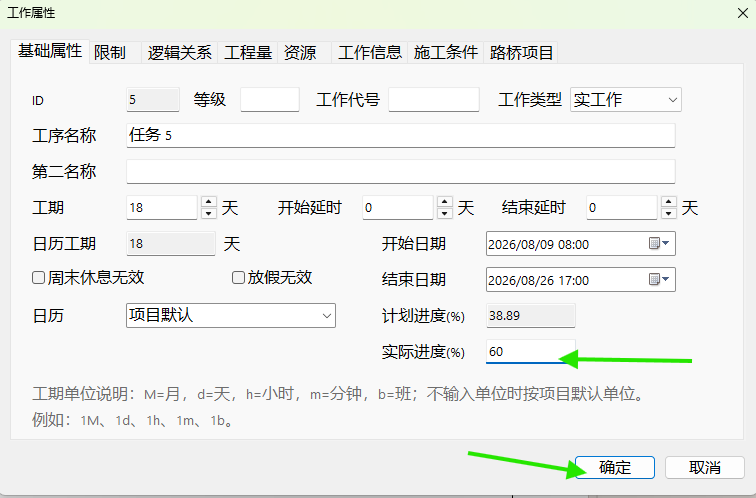

输入工作的实际进度百分比

五、查看前锋线

录入实际进度后,折线与工作线的交叉点就是该工作的实际完成位置。

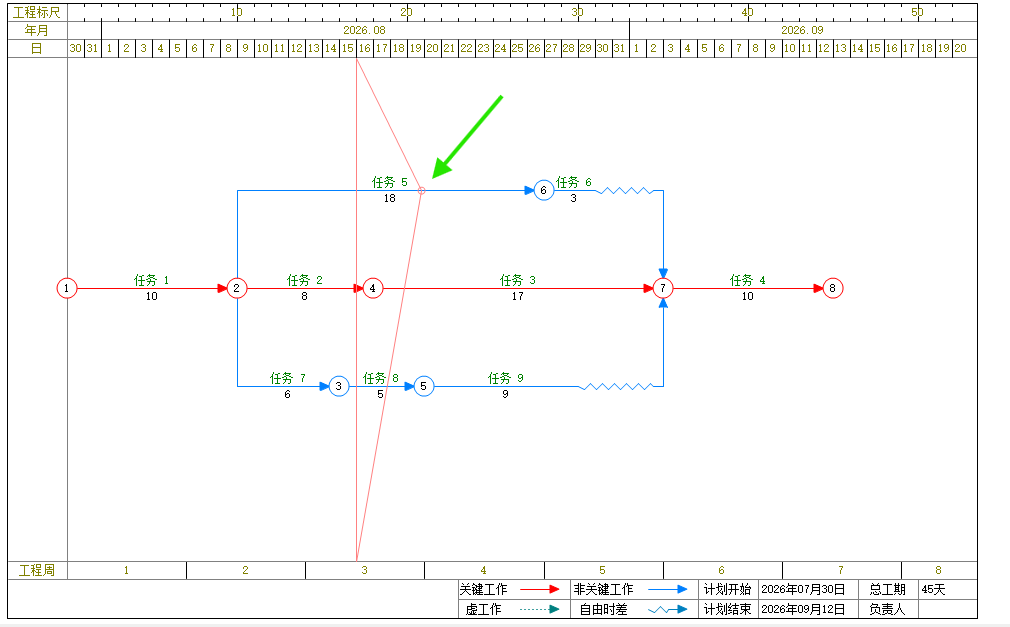

单项工作录入实际进度后的前锋线

用同样的方法,依次输入其他正在进行工作的实际完成百分比。连接各项实际进度位置的折线,就是完整的前锋线。

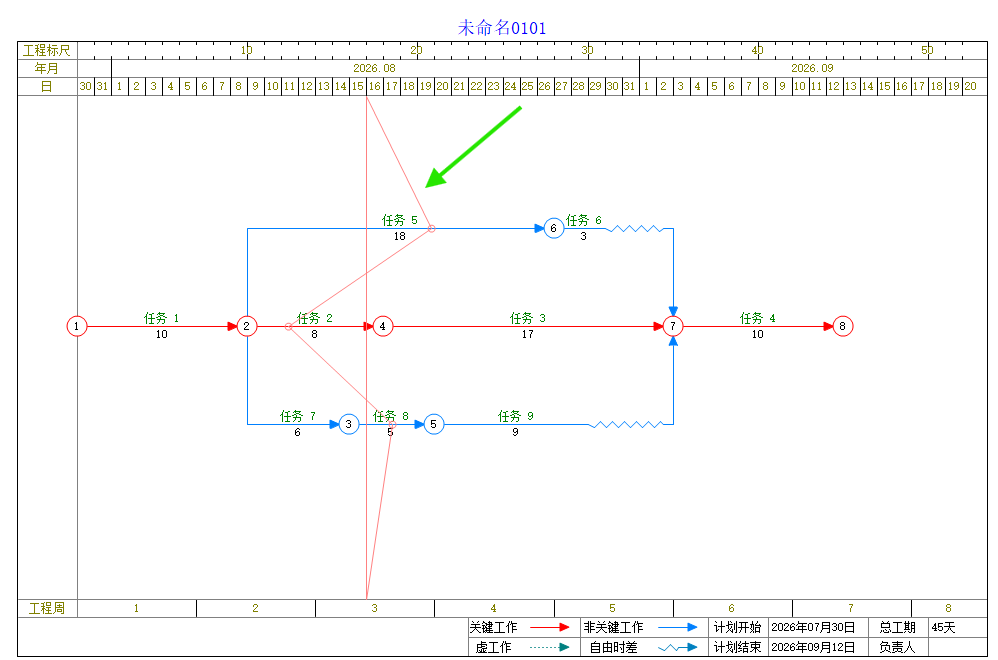

多项工作录入实际进度后的完整前锋线

**说明:**基准线表示统计时间,计划进度由软件自动计算;实际进度需要根据现场完成情况录入。比较基准线与前锋线的位置,就可以判断各项工作的进度偏差。
