CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

使用工程量快速生成直方图

如果暂时没有完整资源库,可以直接使用工作的工程量和日用量生成工程量资源图。

第 1 步:打开工作工程量

在双代号网络图中双击工作箭线中间位置,打开“工作属性”,选择“工程量”页。

打开工程量页面

第 2 步:填写工程量

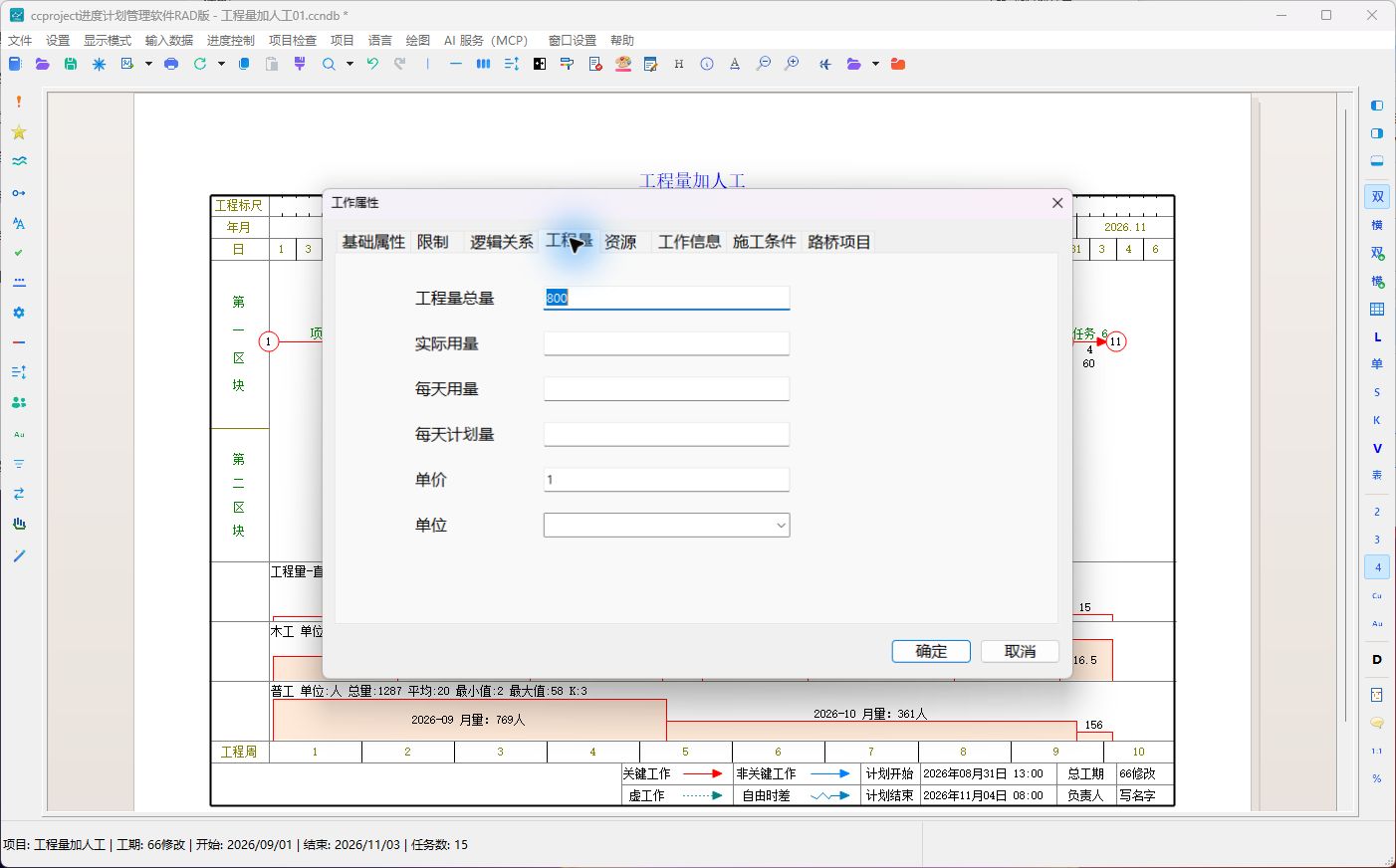

填写“工程量总量”,按需要继续填写每天用量、每天计划量、单价和单位。当前 A4 示例工作的工程量总量为 800。

填写工作工程量

第 3 步:打开资源图设置

单击“确定”返回网络图,再单击左侧“资源显示”按钮。

打开资源图设置

第 4 步:添加工程量资源图

勾选“显示资源图”,类型选择“工程量”,单击“添加”。在左侧选择新图表,设置直方图或曲线图、高度、颜色以及要显示的总量、平均、最小、最大和 K 值。

添加工程量资源图

第 5 步:检查结果

单击“确定”,在网络图下方查看工程量资源图。核对图表单位、总量和工作工期范围是否正确。

检查工程量资源图

计算规则

  • 同一天重叠工作的工程量强度会相加。
  • 同一工作填写每天用量时,以每天用量表示每日强度。
  • 只填工程量时,软件按工程量除以工作工期计算平均日用量。
  • 同一张工程量图中的工作应使用相同单位。
  • 需要计算累计费用时,工程量单位和单价口径必须一致。

适用范围

适合投标网络图、初步计划和只有工程量数据的项目。需要区分工种、材料规格、机械或实际用量时,应先维护资源库为单项工作分配资源
