CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

切换工程量、资源等输入列

表格状态提供多组输入列,可在默认列、工程量列、资源列、里程列、完成百分比和组件明细之间快速切换。

第 1 步:进入表格状态

打开项目,单击右侧的“表格”按钮。画面只显示工作表格,左侧工具栏会切换为表格操作按钮。

进入表格并显示输入列按钮

第 2 步:选择工程量输入列

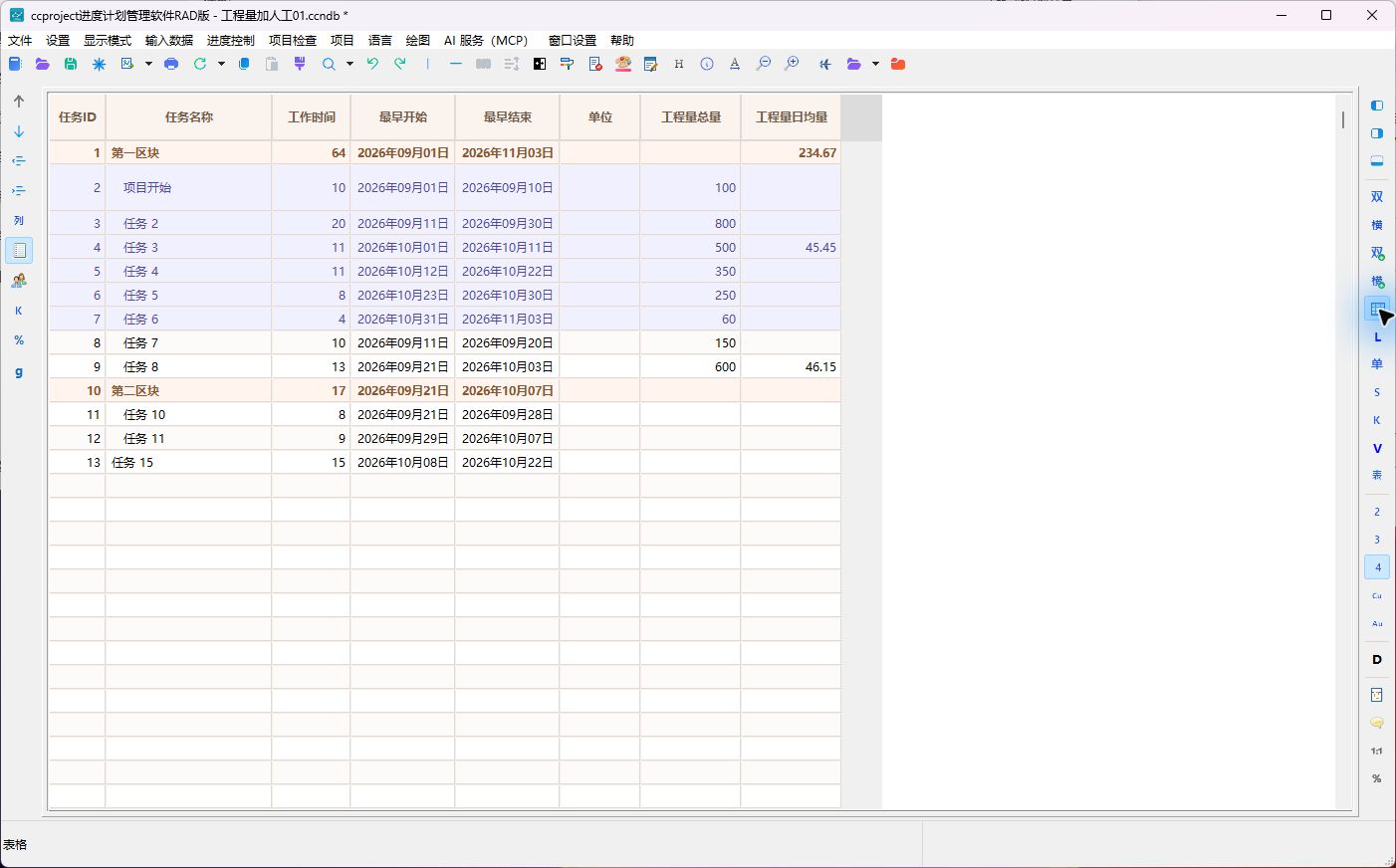

单击左侧的“工程量输入列”按钮。表格会显示单位、工程量总量和工程量日均量等列,在对应工作行中输入工程量。

切换到工程量输入列

第 3 步:选择资源输入列

需要输入资源时,单击“资源输入列”按钮。按工作行填写或选择资源,输入前应先在资源库中建立资源名称和单位。

切换到资源输入列

第 4 步:返回默认列

输入完成后单击“默认输入列”,再检查工作名称、工期、开始和结束日期。需要查看横道时,单击右侧“横”或“横道图+表格”。

返回默认输入列并检查数据

注意事项

  • 切换输入列不会删除已经输入的数据,只改变当前显示的列。
  • 工程量和资源要填写在普通工作行;摘要值通常由子工作汇总。
  • 输入完成后检查单位、总量和日期是否对应正确工作。
