CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

如何生成预测并查看、输出 B/E/F 对比

F 根据只读控制基准 B、已确认实际执行 E、数据日期、剩余工期和逻辑关系,计算未完成工作的预计安排。F 是独立只读结果,不会修改 B 或 E。

本例由 B0+E01 生成 F01,再由 B0+E02 生成 F02;两次预测完成日期均为 2026-07-06。

生成预测的条件

  • E 已经“确认并封存”。
  • E 绑定有效的 B0/B1,且尚未生成 F。
  • 工作状态、实际日期、完成比例、剩余工期和逻辑关系通过校验。

生成 F02

  1. 单击“项目检查 → 执行跟踪”。
  2. 选择已确认 E02,确认“预测”列为“--”。
  3. 单击“生成预测”。
  4. 软件保留已发生实际事实,重新计算未完成工作,并打开结果。

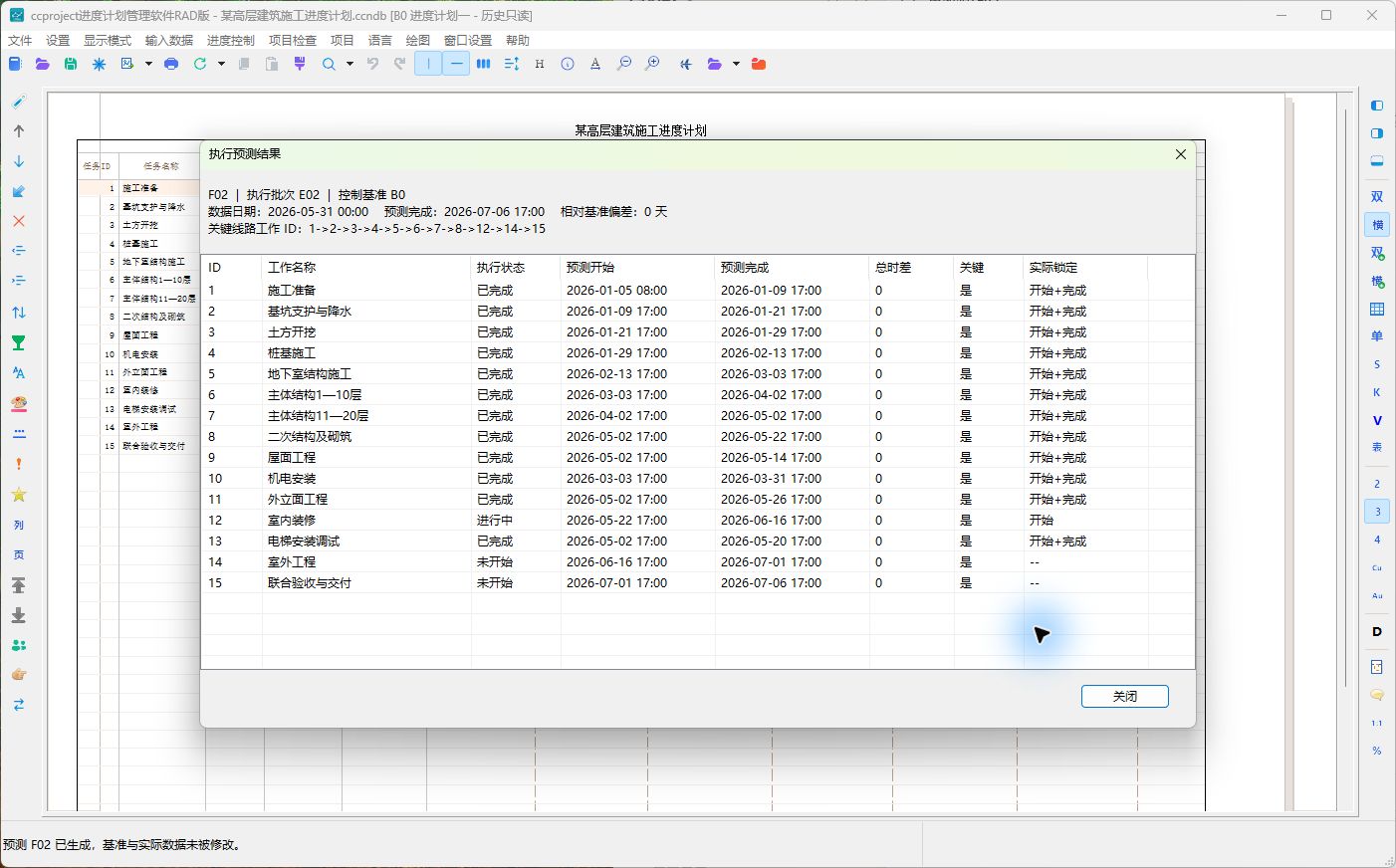

F02执行预测结果

执行预测结果窗口

顶部显示 F 编号、来源 E、控制基准、数据日期、预测完成日期、相对基准偏差和预测关键工作 ID。

列名功能
ID、工作名称标识工作。
执行状态来自 E 的未开始、进行中或已完成。
预测开始、预测完成保留实际边界后重新计算的日期。
总时差预测网络中的总时差。
关键“是”表示位于预测关键线路。
实际锁定表示开始或完成是否由 E 中的事实锁定。

窗口的“关闭”只关闭结果,不删除 F。返回执行跟踪后,“预测”列显示 F02,“生成预测”变为“查看预测”。

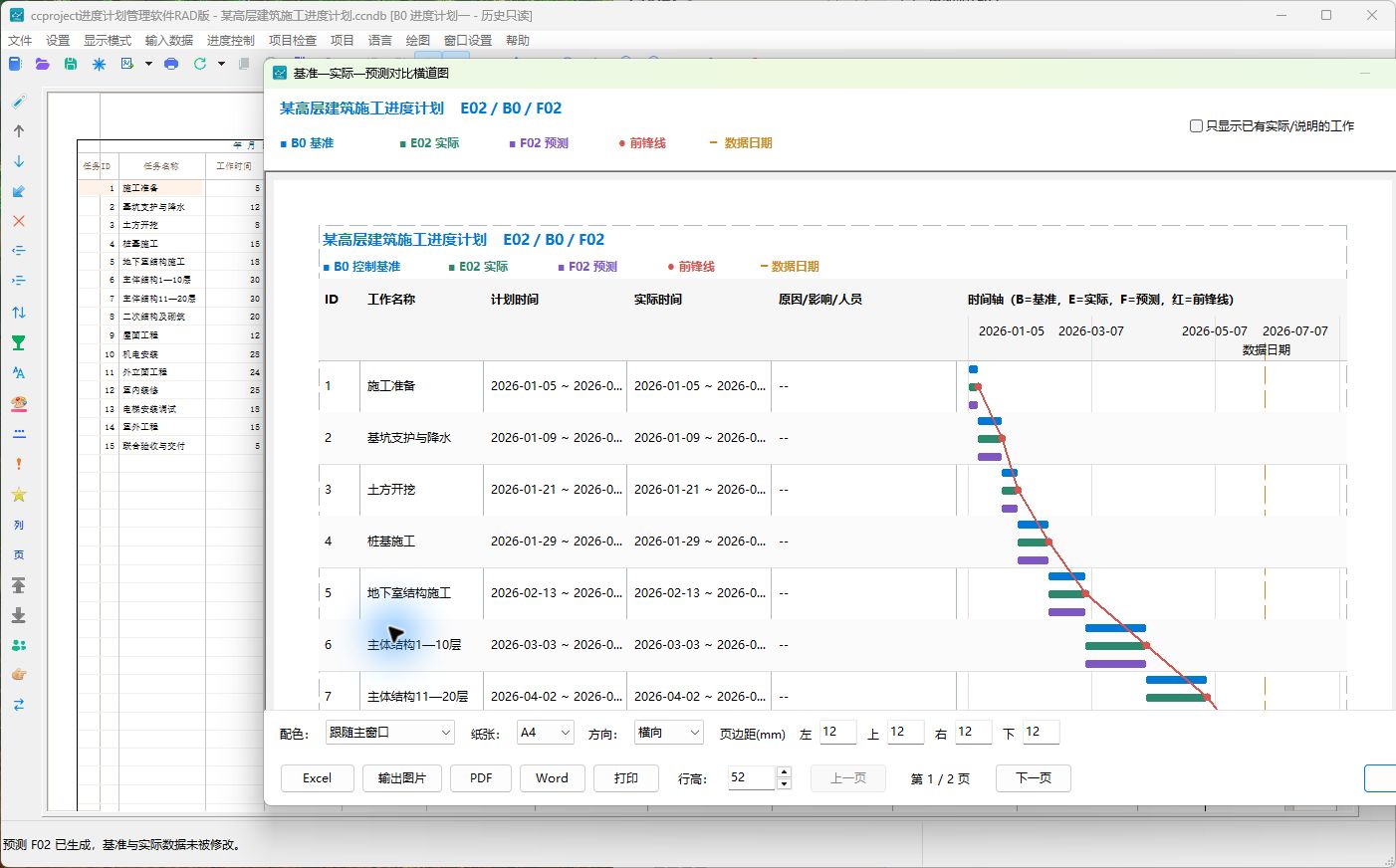

F02生成后的B/E/F入口

打开 B/E/F 对比

在执行跟踪中选择已有 F 的 E,单击“B/E/F 对比”。

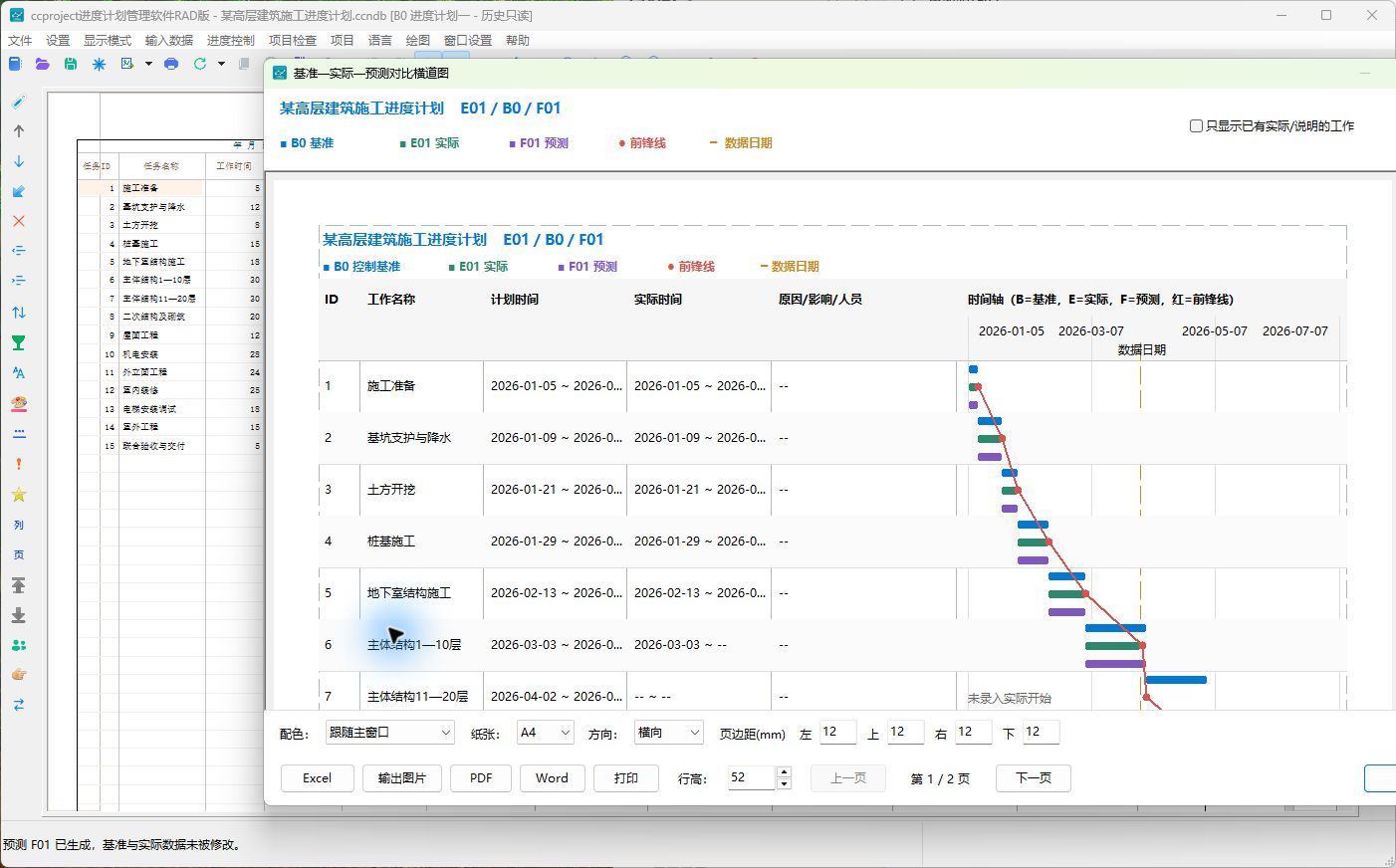

B0、E01、F01对比横道图

图中各类信息

  • B 控制基准:批准时计划怎样做,是固定比较对象。
  • E 实际执行:截至数据日期已经发生的开始、完成和进度。
  • F 执行预测:在事实边界之后预计怎样完成。
  • 红色折线:前锋线,把同一数据日期下各工作的实际进度位置连接起来。
  • 数据日期虚线:垂直虚线表示本批次统计截止日。
  • 左侧信息列:显示 ID、工作名称、计划时间、实际时间以及原因、影响、人员说明。

“只显示已有实际/说明的工作”用于缩小范围;取消勾选可查看全部工作。

页面设置控件

控件功能
配色选择屏幕预览和输出采用的配色。
纸张选择 A4 等输出纸型。
方向横向或纵向;时间轴较宽时宜横向。
左、上、右、下边距以毫米设置输出留白。
行高调整每项工作的显示高度。
页码显示当前页和总页数,设置变化后自动更新。

窗口全部按钮

按钮功能
Excel输出当前 B/E/F 数据表。
输出图片输出对比图图片,便于插入汇报。
PDF按当前纸张、方向、边距和行高生成 PDF。
Word生成 Word 文档。
打印按当前页面设置进入打印。
上一页、下一页翻阅多页预览;到达边界时自动禁用。
关闭关闭对比窗口,返回执行跟踪。

如何判断结果

  1. 核对 F 的来源 B、E 和数据日期。
  2. 检查已完成工作的实际日期是否锁定不变。
  3. 比较 B 完成日期和 F 预测完成日期。
  4. 检查预测关键线路是否符合现场条件。
  5. 有明显偏差时填写 E 的原因、影响和人员说明。
  6. 仅需汇报时生成 A;需要改变未来计划时建立 R。

常见问题

“生成预测”不可用

草稿 E 不能生成 F;先确认并封存。已有 F 时按钮会显示“查看预测”。

提示日期约束与逻辑冲突

核对提示工作 ID 的实际开始、完成、限制时间和前后关系。必须修正真实 E 数据后重新封存,不能忽略冲突强行使用结果。

图中看不到实际横道

该工作可能仍未开始,或实际开始复选框未勾选。取消筛选并回到 E 检查状态和日期。

输出过密或分页过多

改用横向纸张,适当减小行高和边距,或只显示已有实际/说明的工作;输出前逐页检查。
