CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

如何在横道图显示工程量

这里介绍如何输入工程量总量和单位,并在横道图、横道图加表格状态中显示和编辑工程量。

在双代号网络图中输入工程量

  1. 在双代号网络图中,找到需要输入工程量的工作。
  2. 在工作名称上双击鼠标左键。

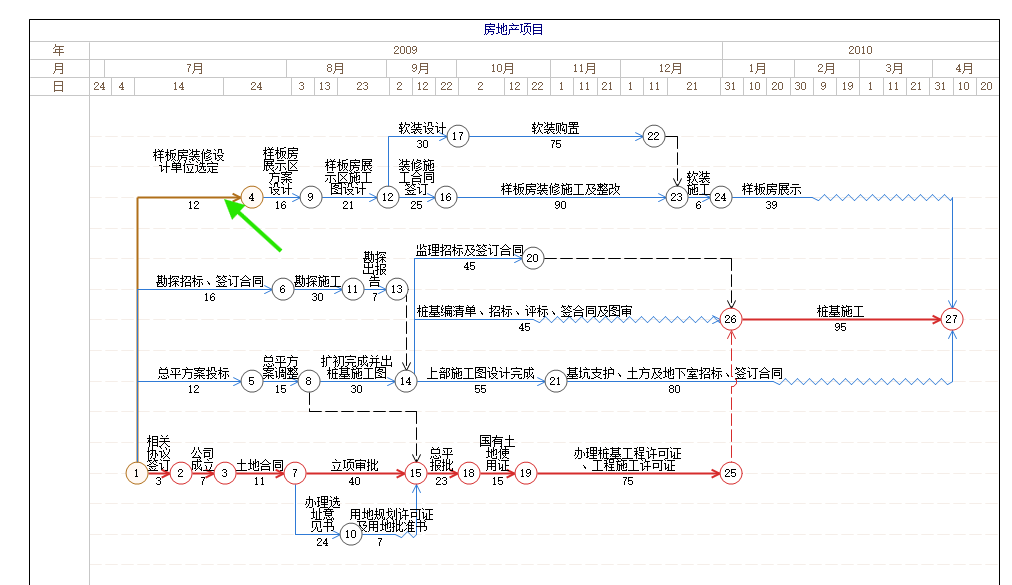

在双代号网络图中双击工作名称

  1. 弹出“工作属性”窗口后,切换到“工程量”标签页。
  2. 在“工程量总量”中输入总量,在“单位”中输入单位。软件支持上标,立方米可以直接输入 m³。
  3. 输入完成后,单击“确定”。

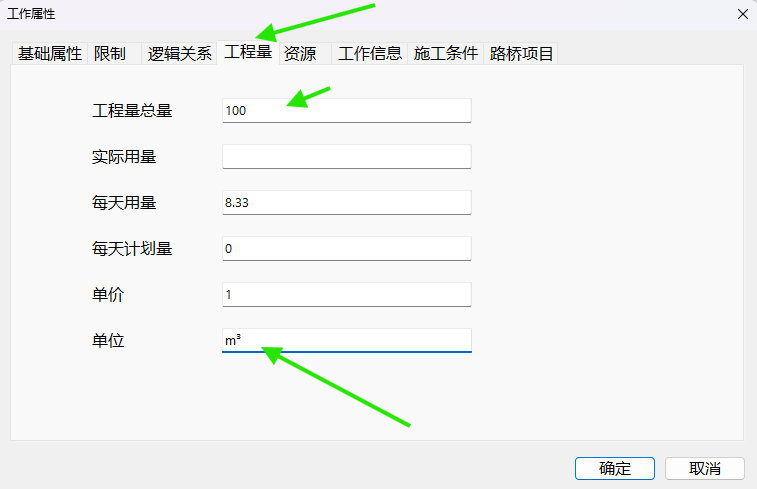

在工作属性窗口中输入工程量和单位

在横道图中输入工程量

  1. 单击主窗口右侧的“横”按钮,进入横道图状态。

切换到横道图状态

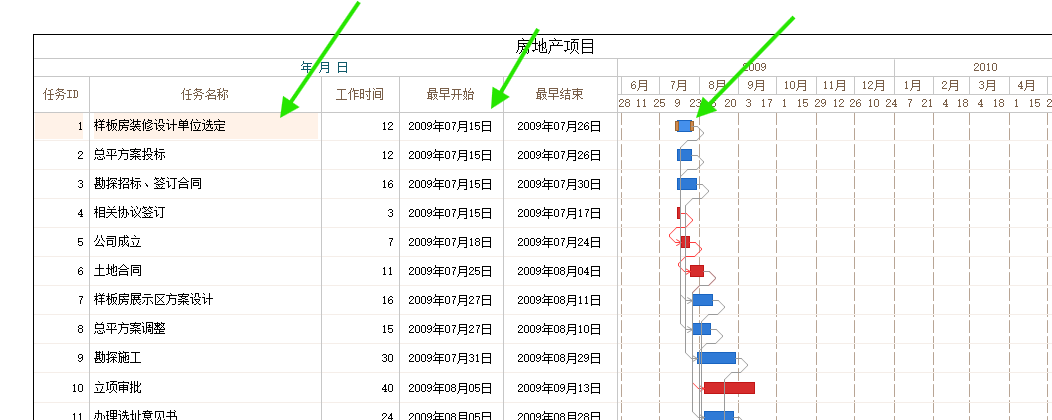

  1. 在横道图工作行的任意位置双击鼠标左键。

在横道图工作行中双击

  1. 弹出“工作属性”窗口后,进入“工程量”标签页。
  2. 输入“工程量总量”和“单位”,再单击“确定”。这里和双代号网络图中输入的是同一项工作数据,效果相同。

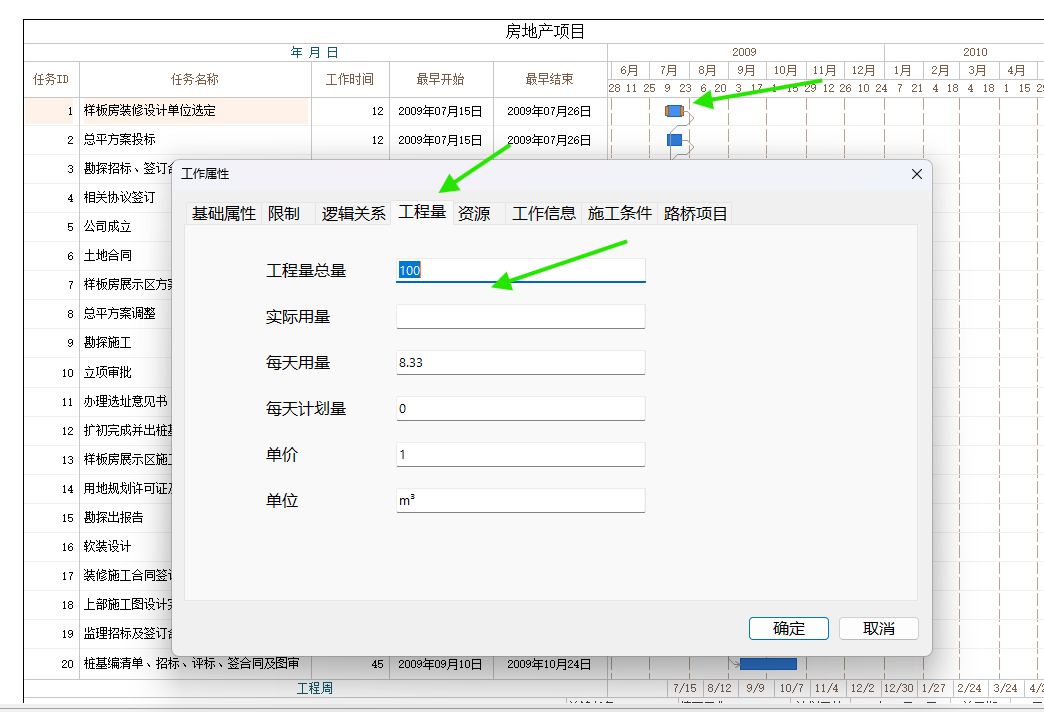

横道图中打开工作属性并输入工程量

设置横道图显示工程量列

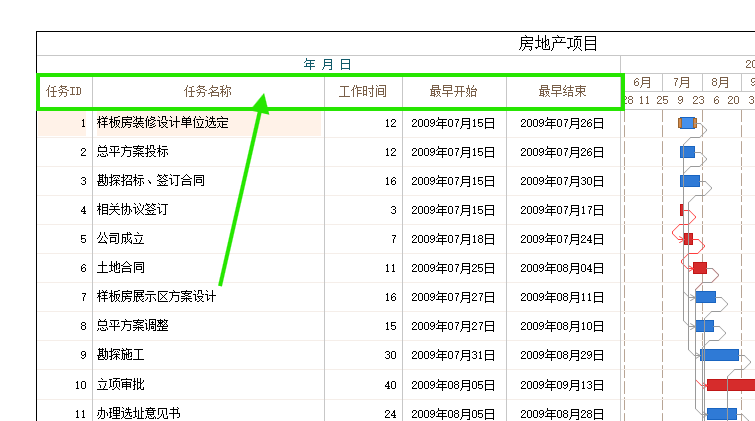

  1. 在横道图的列名表头区域单击鼠标右键。

在横道图列名区域准备打开右键菜单

  1. 在弹出的右键菜单中,选择“设置显示列”。

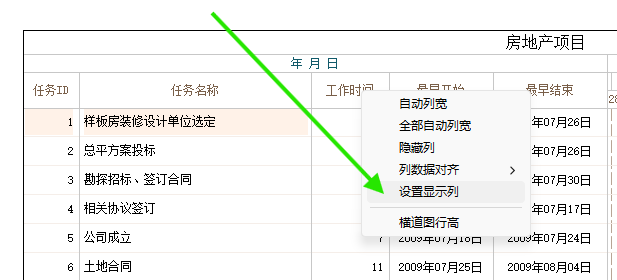

右键菜单中选择设置显示列

  1. 在“显示列”窗口中,找到“工程量”和“单位”两行。
  2. 勾选对应的“表显”和“图显”。“表显”表示在横道图加表格模式下显示,“图显”表示在横道图左侧绘制列表中显示。
  3. 如需调整显示顺序,可以选中行后单击“上移”或“下移”。
  4. 设置完成后,单击“保存”。

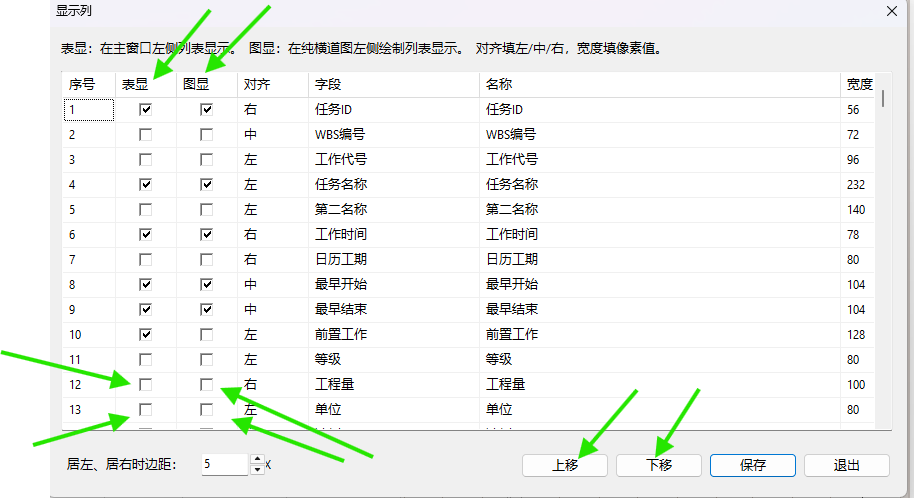

显示列窗口中找到工程量和单位

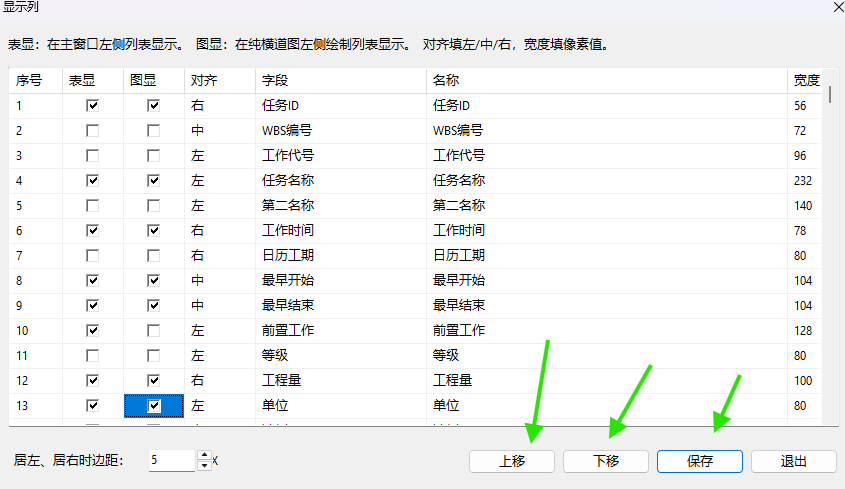

勾选工程量和单位并保存

查看并直接编辑工程量

  1. 单击主窗口右侧的“横道图加表格”状态按钮。

切换到横道图加表格状态

  1. 列设置保存后,横道图表格中会显示“工程量”和“单位”列。

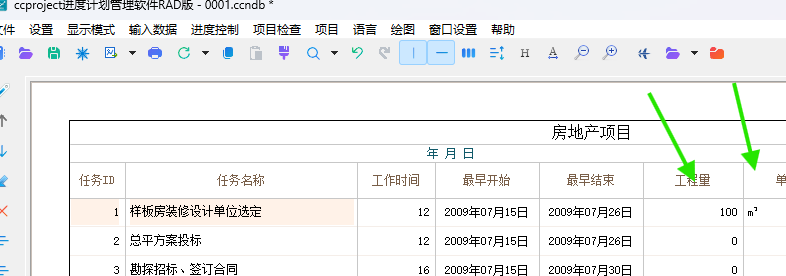

横道图中显示工程量和单位列

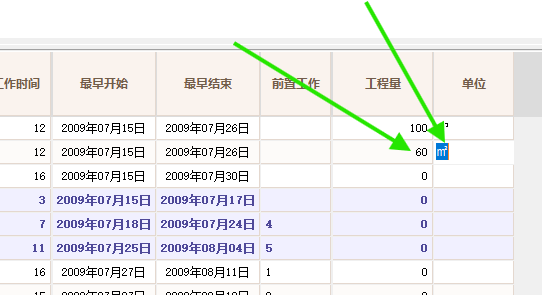

  1. 在横道图加表格状态下,可以直接在对应单元格中输入或修改工程量和单位。

在工程量和单位单元格中直接编辑

操作后检查

  1. 工程量总量是否已经保存到对应工作。
  2. 单位是否输入正确,例如 m³。
  3. “表显”和“图显”是否按需要勾选。
  4. 横道图加表格状态下,工程量和单位列是否显示在合适位置。
