CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

20 雨季施工设置功效系数

雨季施工时,由于现场条件较差,工作效率可能低于正常水平。例如功效为 0.5,表示每天只能完成正常情况下半天的工作量;原来需要 10 天完成的工作,在整个施工期间均受此功效影响时,需要约 20 天完成。

设置项目雨季施工时间和功效

在主窗口中单击“设置”,然后选择“雨季(赶工加班)设置”。

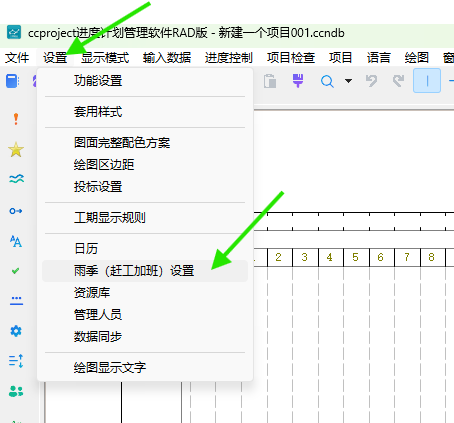

从设置菜单打开雨季赶工加班设置

在“雨季施工与赶工班制设置”窗口中,打开“雨季施工”标签页,设置开始日期、结束日期和功效,然后单击“添加”。

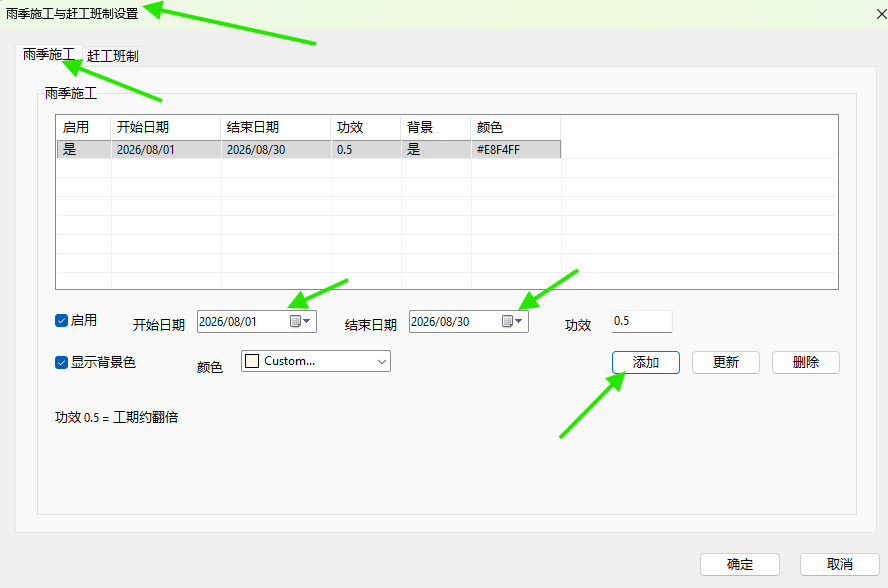

在雨季施工标签页设置日期功效并添加

本例将雨季施工时间设置为 2026 年 8 月 1 日至 8 月 30 日,功效设置为 0.5。这表示在该时间段内,每天只能完成正常情况下 0.5 天的工作量。

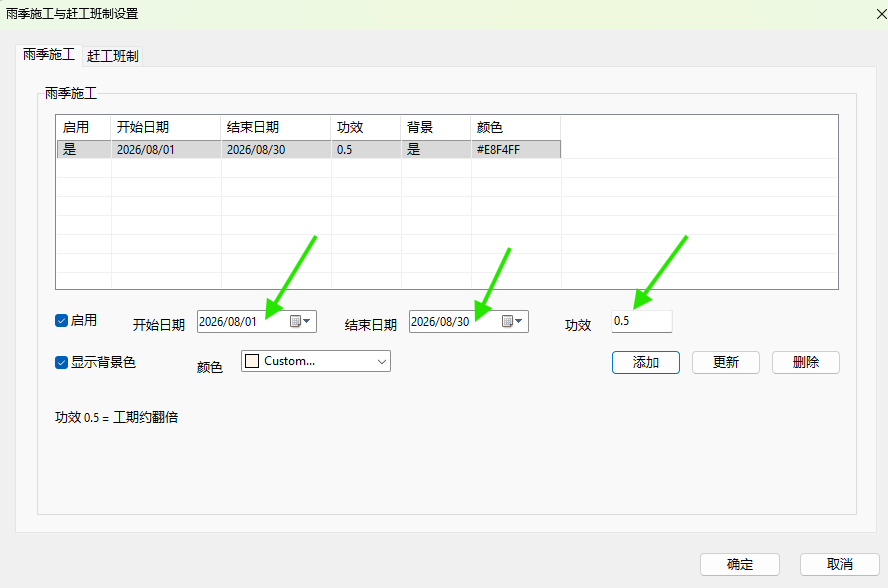

雨季施工时间为八月一日至八月三十日功效为零点五

确认列表中的雨季施工区间和功效正确后,单击“确定”保存设置。

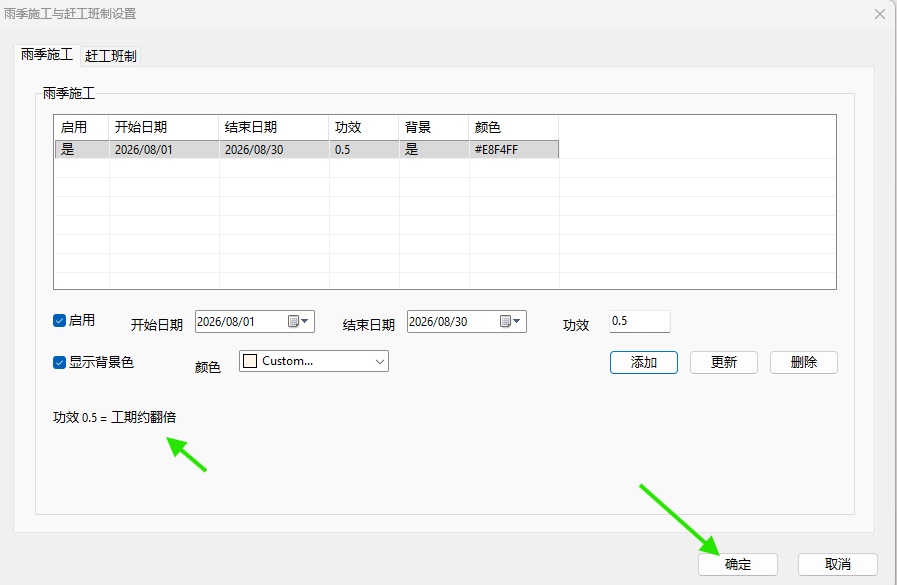

确认并保存雨季施工设置

让指定工作使用项目雨季设置

在需要受雨季施工影响的工作箭线上单击鼠标右键,在弹出菜单中选择“工作属性”;也可以直接双击工作箭线。

在工作箭线右键菜单中选择工作属性

在“工作属性”窗口中,打开“施工条件”标签页。雨季施工区域中可以设置该工作是否受雨季影响。

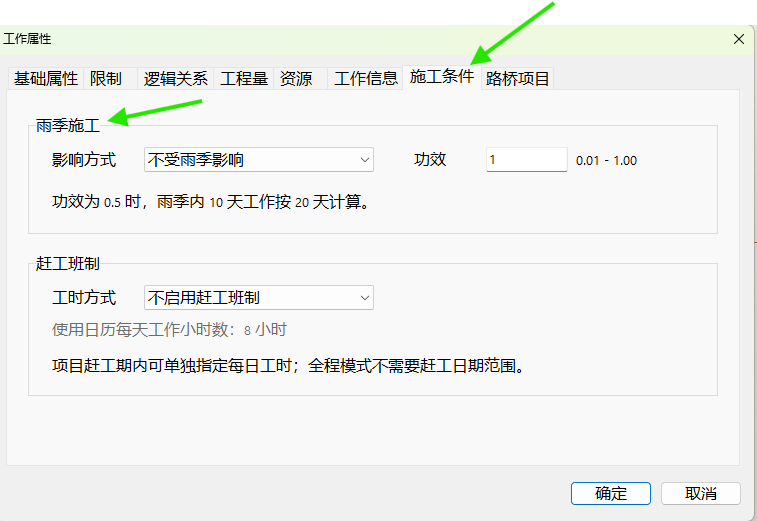

工作属性窗口中的施工条件标签页

将“影响方式”选择为“使用项目雨季设置”。软件会采用前面设置的项目雨季时间和功效,本例功效为 0.5。设置完成后单击“确定”。

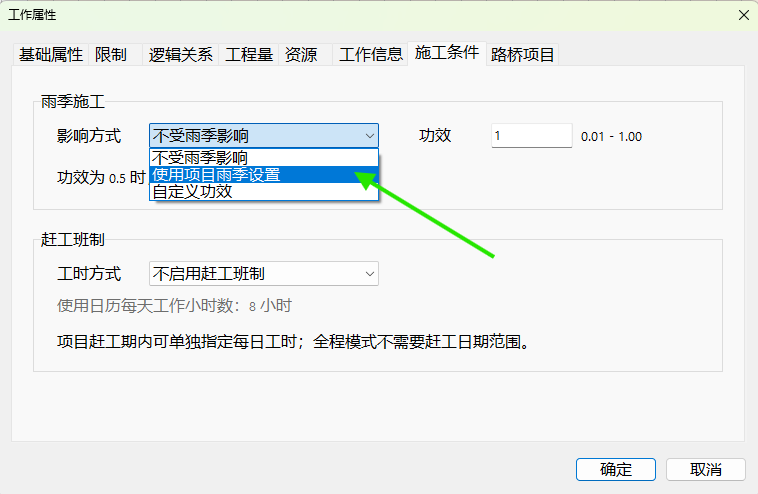

选择使用项目雨季设置

查看调整后的工期

本例中,工作原工期为 31 天,其中有 30 天处于功效为 0.5 的雨季施工时间段。软件在原工期基础上增加了 15 天,调整后的总工期为 46 天。

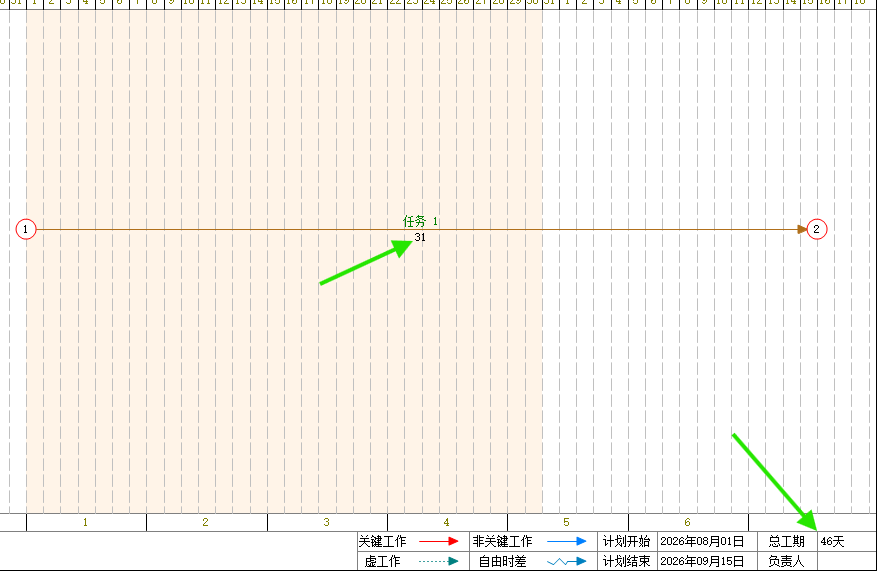

应用雨季功效后工作工期调整为四十六天
