增加后续工作fs5
如果后续工作需要在前一个工作完成5天后再开始,可以先在两个工作之间增加一个工期为5天的挂起工作,再从挂起工作的结束节点连接后续工作。
挂起工作表示两个实际工作之间必须等待的一段时间。本例中,这段等待时间为5天,因此最终形成FS(5)的逻辑关系。
找到前一个工作的结束节点
本例中,“任务1”的结束节点是圆圈2。准备从节点2向右添加一个挂起工作。

从结束节点向右拖动
- 把鼠标移动到圆圈2上。
- 按住鼠标左键并向右拖动。
- 拖动到合适的位置后,放开鼠标左键。

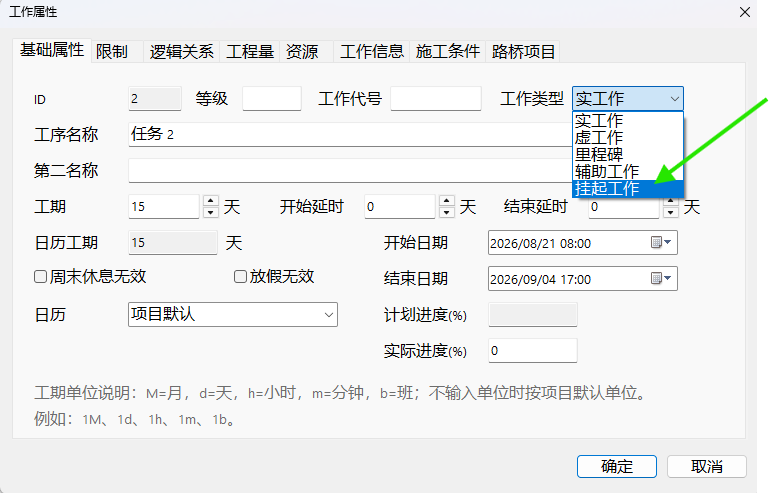

把工作类型设置为“挂起工作”
放开鼠标左键后会打开“工作属性”窗口。在“工作类型”下拉框中选择“挂起工作”。
这一步非常重要:挂起工作表示前一个工作完成后,需要间隔一段时间,后续工作才能开始;挂起工作的工期就是这段间隔时间。

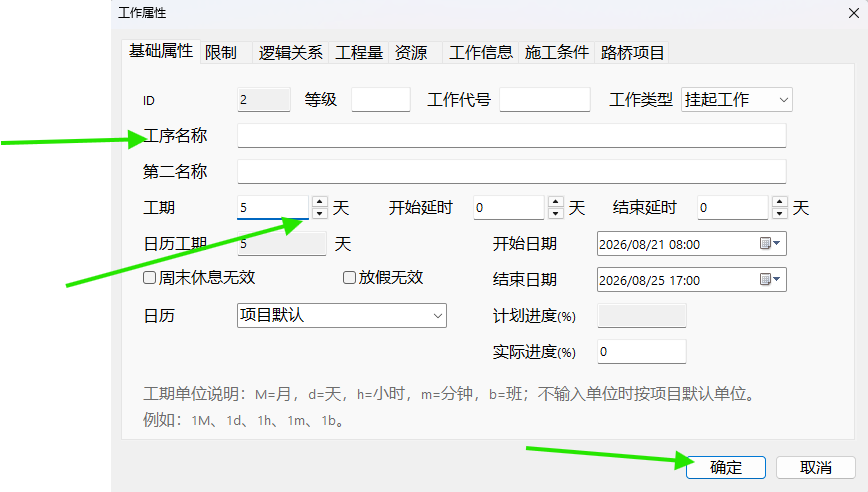

设置5天的间隔
- 挂起工作可以不填写工序名称。
- 如果需要说明原因,也可以填写为什么必须间隔这5天。
- 把“工期”设置为
5天。 - 确认无误后单击“确定”。

查看挂起工作
确定后,节点2和节点3之间会显示一个工期为5天的挂起工作。这一段表示“任务1”完成后必须等待5天。

继续添加后续工作
从挂起工作的结束节点3继续向右拖动,按照添加后续工作fs(0)的方法增加“任务3”,填写任务3的名称和工期后确定。
最终,“任务1”和“任务3”之间有一个5天的挂起工作,表示“任务1”完成后再经过5天,“任务3”开始,即FS(5)的逻辑关系。

操作后检查
- 挂起工作是否从前一个工作的结束节点开始。
- 工作类型是否已经设置为“挂起工作”。
- 挂起工作的工期是否为5天。
- 后续工作是否从挂起工作的结束节点开始。
- 图中是否清楚表达“前工作完成5天后,后工作开始”的FS(5)关系。
