CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

横道图的逆排显示

横道图的逆排操作比较简单。启用逆排后,软件会按照各项工作的最晚开始时间和最晚结束时间重新安排横道位置,同时保留原有工期和工作之间的逻辑关系。

横道图正常排列时的工作位置和时间刻度

设置横道图逆排

  1. 在横道图状态下,单击主窗口左侧工具栏中的“逆排”按钮。
  2. 软件弹出“设置逆排规则”窗口。
  3. 重点勾选以下三个选项: 生效:启用当前逆排规则。 工作尽晚完成:按照工作的最晚开始时间和最晚结束时间排列横道。 绘图左右镜像:将日历刻度和横道图的绘制方向左右倒转,使时间从右向左排列。
  4. 单击“确定”,查看逆排结果。

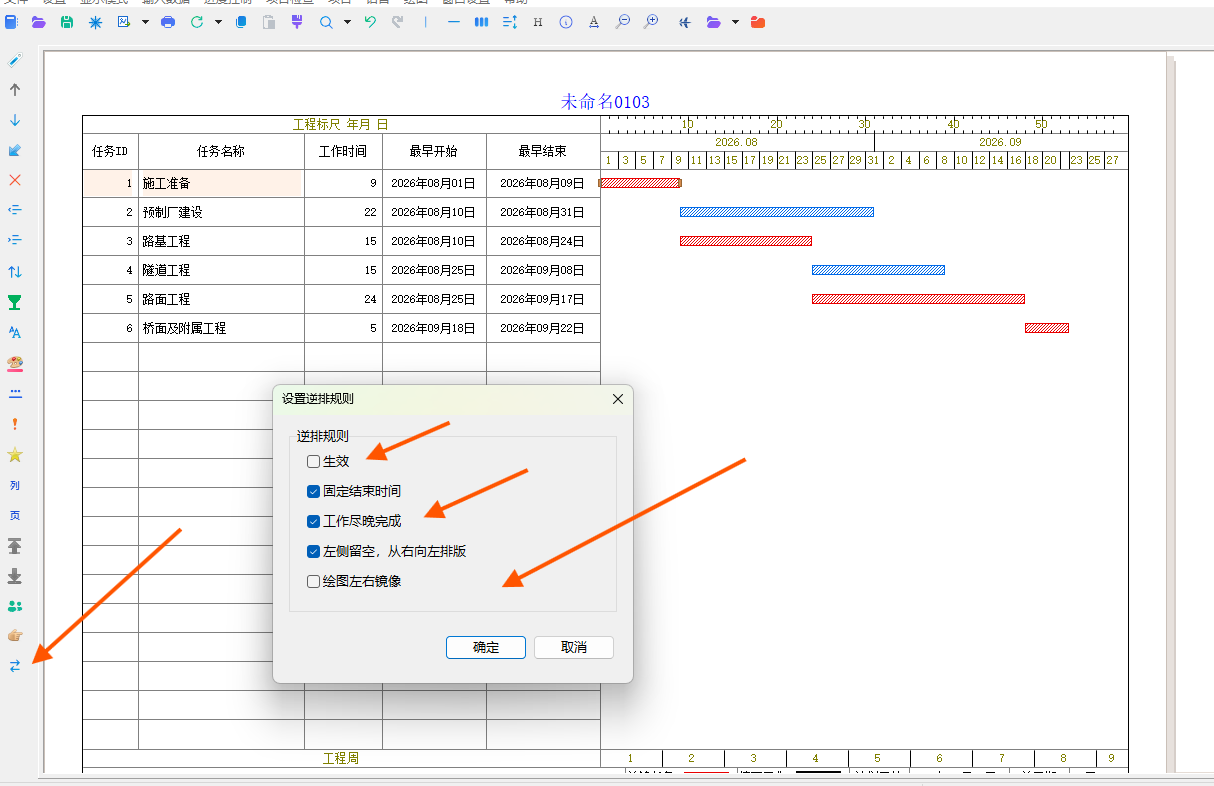

打开设置逆排规则窗口并勾选生效、工作尽晚完成和绘图左右镜像

逆排后的显示变化

启用“工作尽晚完成”和“绘图左右镜像”后,日历刻度及各项工作的横道会从右向左排列。关键工作的时间通常不会变化;具有时差的非关键工作会按照最晚时间安排,因此其开始时间和结束时间会发生变化。

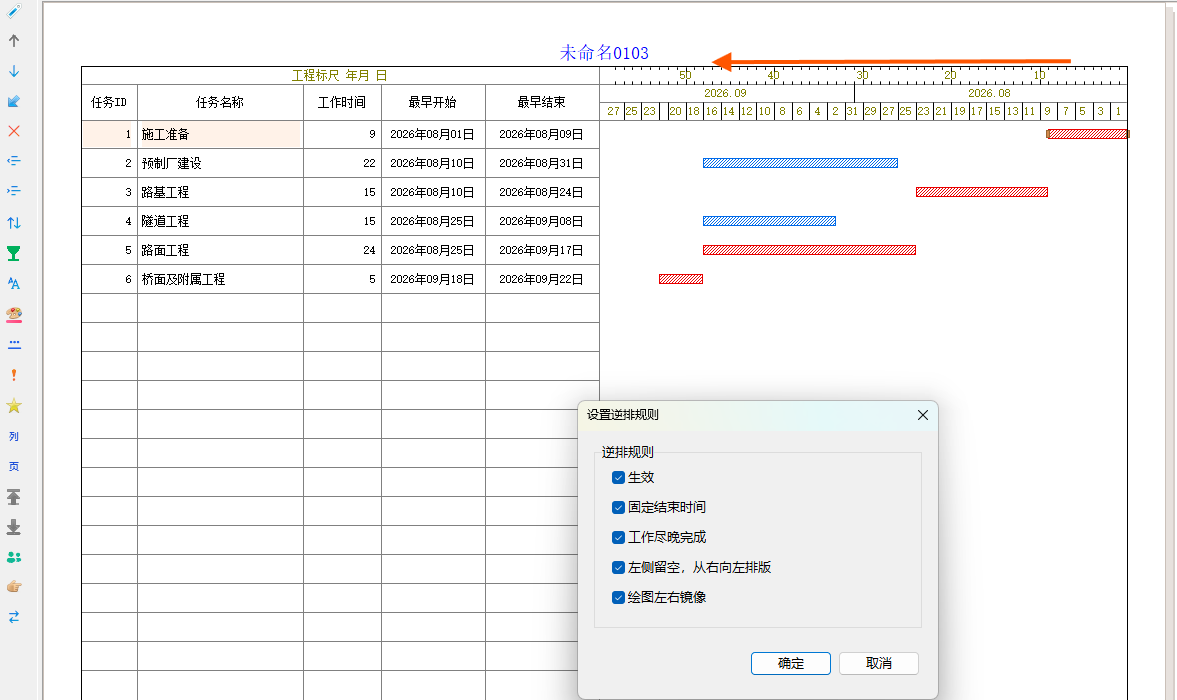

横道图启用逆排和左右镜像后的显示效果

调整工作排列顺序

逆排只负责调整工作的时间位置。如果还需要改变横道图工作列表的上下顺序,可以使用左侧工具栏中的排序按钮,在弹出菜单中选择“开始时间顺序”或“结束时间逆序”。排序只改变工作在列表中的显示顺序,不会修改项目工期和各项工作的时间。

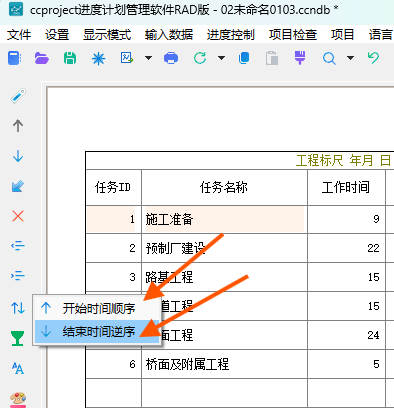

使用横道图排序按钮选择开始时间顺序或结束时间逆序
