CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

月用量图

月用量图把日资源数据按月归集,适合月度人材机计划、月度汇报和长期资源趋势检查。

创建月用量图

  1. 打开“设置显示的资源图”。
  2. 添加或选择一个有数据的资源图。
  3. 在“样式→分布图”选择“月用量”。
  4. 单击“修改”,再单击“确定”。

选择月用量绘制方式

打开月用量属性

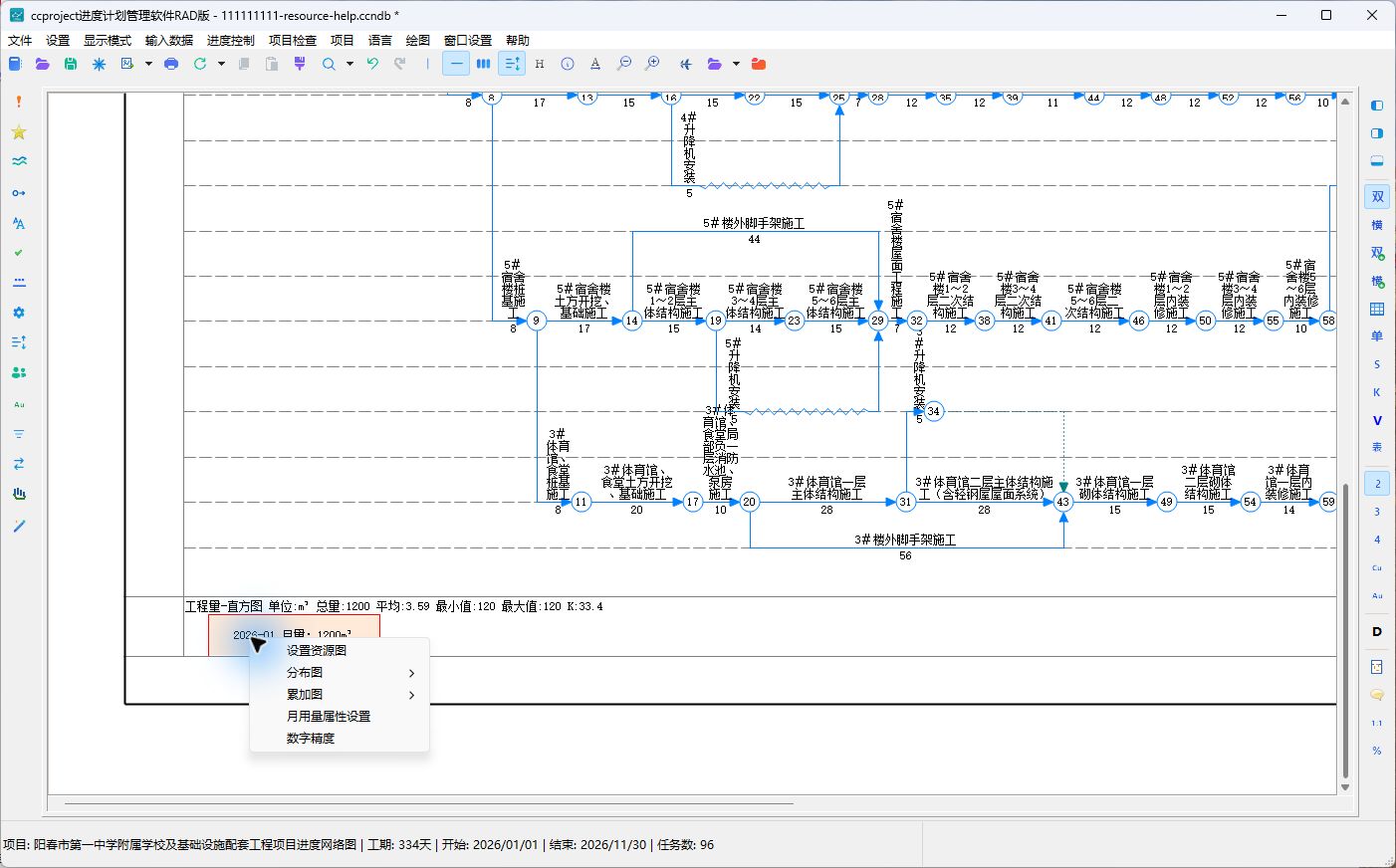

在绘图区右击月用量图的图形带,选择“月用量属性设置”。窗口各项如下:

月用量图右键菜单

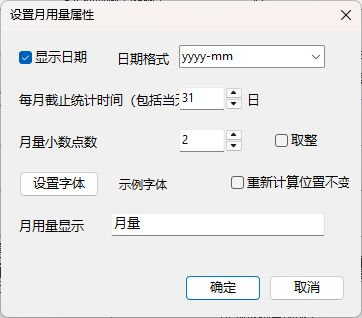

设置月用量属性窗口

控件功能
显示日期在月量文字旁显示月份
日期格式支持 yyyy-mmyyyy.mmyyyy/mmyyyy年mm月mm/yyyy
每月截止统计时间1~31 日,包含当天;用于确定每个统计月的截止日
月量小数点数设置 0~6 位小数
取整将月量按整数显示
设置字体设置月量文字的字体、字号、颜色和字形
重新计算位置不变重新计算后尽量保持月量标签的人工位置
月用量显示自定义图中月量文字,例如“月量”
确定保存属性并刷新月用量图
取消放弃本次修改

截止日如何理解

截止日为 31 时接近自然月统计;设置为 25 时,每个统计月按上一个周期结束后到本月 25 日归集。项目采用固定计量日时,应使图表和报表使用相同的截止口径。

月度数值的口径

月用量图汇总的是资源在各时间段的用量。跨月工作会按时间分布进入不同月份,不会把整项工作的总量全部放到开始月。人工报表中的月度列用于表现月内人数峰值,而材料、机械等资源报表的期间列通常汇总期间用量,两者不能直接混作同一口径。

常见问题

  • 某月为空:检查当月是否有工作日期和资源用量。
  • 月量过大:检查是否重复粘贴资源,或数量与均量是否同时按不同口径填错。
  • 标签重叠:减小字号、缩短“月用量显示”文字,或增大图表高度。
  • 月份边界不符合企业计量周期:调整“每月截止统计时间”。
