资源检查与常见问题
资源检查应沿“资源库→工作分配→时间范围→资源图→报表”的数据链逐层进行。当前版本没有需要客户单独点击的“资源汇总检查”菜单,可靠的方法是用资源用量窗口、资源图和报表交叉核对。
检查清单
- 在资源库核对类别、人员类别、单位、价格和重复名称。
- 在“输入数据→工期与资源用量”抽查工作是否分配了资源。
- 核对工作工期、开始、结束以及数量/均量换算。
- 打开资源图,比较总量、平均、最大值和时间分布。
- 生成对应资源报表,比较总量、峰值、期间列和累计值。
- 人工项目分别勾选和取消“按中籍、外籍分别统计”,检查合计是否一致。
资源图不显示
- “显示资源图”未勾选:打开设置并勾选。
- 左侧图表行的“显示”为“否”:选中后修改为显示。
- 图在绘图区下方:向下滚动到网络图或横道图底部。
- 来源没有数据:填写工程量,或给实际工作分配指定资源。
- 资源加在摘要、虚工作、里程碑等不可分配对象:移到实际工作。
- 时间范围没有覆盖工作:检查项目和工作日期。
数量和均量不一致
“均量”通常按“数量÷工期”计算。先检查工作工期;日历、休息日或工期修改都会影响换算。以总量为合同或预算口径时保留数量,以每天投入为施工组织口径时保留均量并重新确认总量。

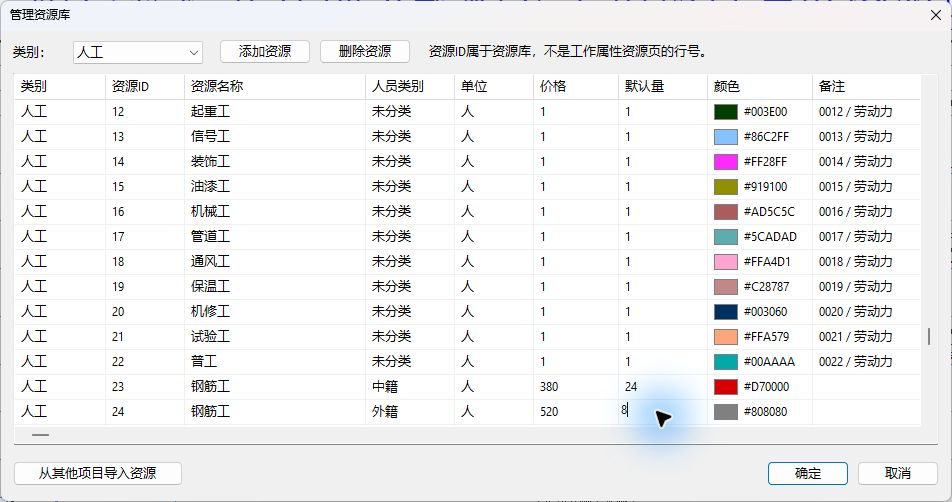

中籍、外籍没有分开
- 在资源库确认类别为“人工”。
- 确认两条同名资源的人员类别分别为中籍和外籍。
- 在资源用量窗口重新从下拉列表选择正确类别,不要只输入名称。
- 报表中勾选“按中籍、外籍分别统计”。

报表为空或数量偏小
- 统计开始、结束时间没有覆盖工作日期。
- 选错报表类型,例如材料资源却生成“机械总计划”。
- 资源只存在于资源库,尚未分配给工作。
- 当前只输入实际数量,而所查看报表按计划用量统计。
- 工作被移动到范围外,或资源行被删除后未保存。
数量异常偏大或峰值过高
- 多次“粘贴到当前工作”产生重复资源行。
- 把每日用量当作总量输入,或把总量当作每日用量。
- 多项并行工作在同一时段真实叠加;可通过资源图找到峰值日期。
- 分类资源合并了不同单位或不应合并的资源。
累计费用不显示
检查资源价格、工程量单价和单位口径。缺少价格、单位混用或分类资源中存在不同计价单位时,应先修正数据;无法统一时只显示累计数量,不显示费用。
K值过大
K 值等于最大值除以平均值。项目时间范围很长但资源只集中在几天时,K 值会很大。可启用“K值时间范围”只统计目标施工阶段,再判断是否确有资源不均衡。
最后保存
资源库、资源用量、工程量、资源图和报表设置都保存在项目中。各窗口单击“确定”后,还应执行项目保存;如果只单击窗口“取消”或直接关闭项目且不保存,修改不会保留。
