CC CCProject 使用帮助 网络计划、横道图与投标图纸操作手册

33 货币工程量功能使用

功能说明

货币工程量用于把工作的工程数量、单价和时间计划结合起来,查看每天或每个时间段的工程量分布,并进一步计算计划产值。第一次使用时,建议按“输入工程量 → 分配资源 → 显示工程量图 → 检查汇总 → 计算产值”的顺序操作。

工程量和产值不要混淆:

  • 工程量表示完成了多少,例如 800 立方米、500 平方米。
  • 产值表示这些工程量对应的金额,计算口径为“工程量 × 单价”。
  • 如果只想检查工程数量,可以把单价暂时填为 1;需要正式产值时,应填写真实单价,并统一工程量单位和计价单位。

本页使用最新版软件中的 A4 横向项目“工程量加人工”演示。示例同时包含有前后逻辑关系的双代号网络、工程量、木工和普工数据,方便对照图形与内部数据。

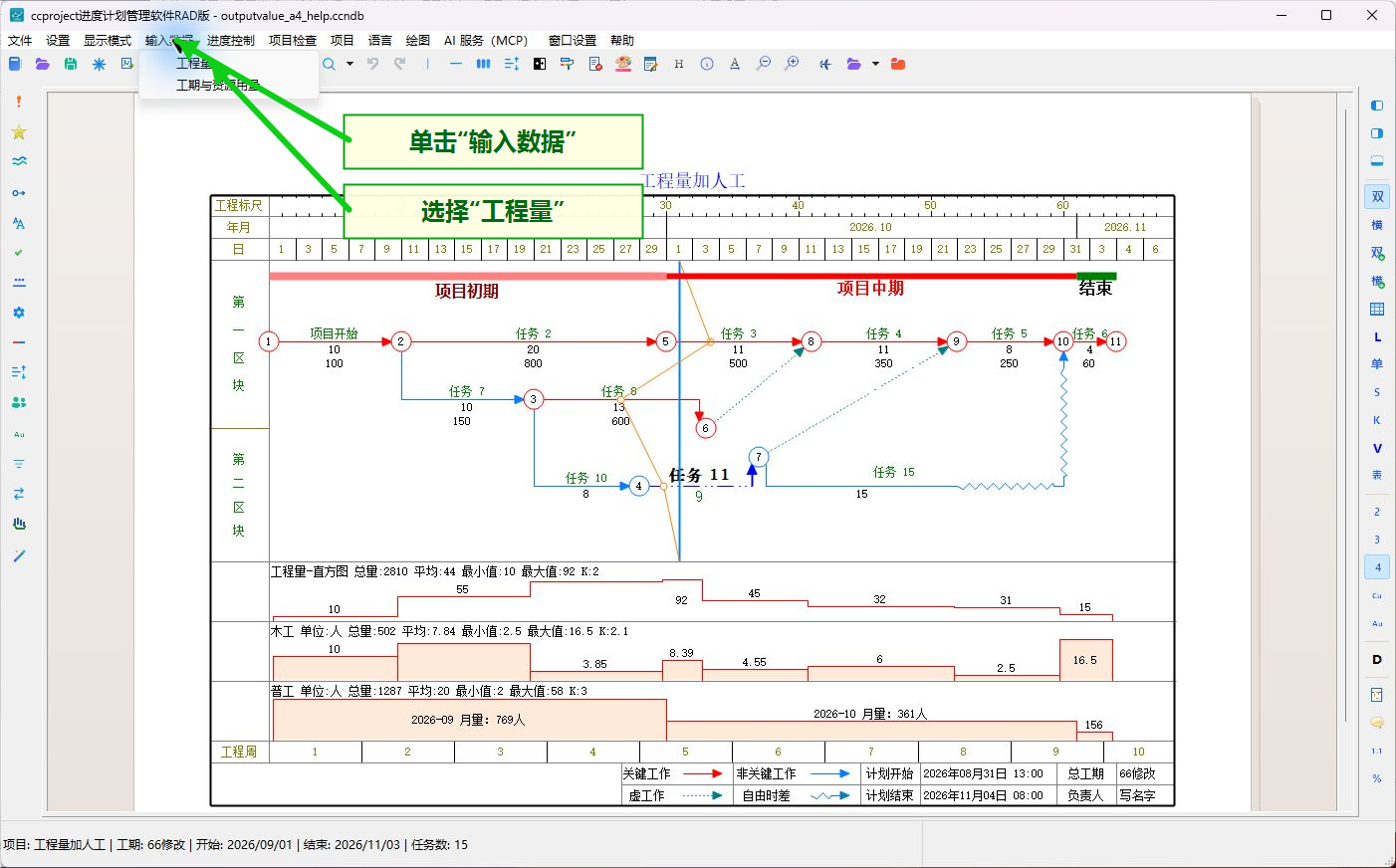

第 1 步:打开工程量输入窗口

  1. 打开项目并切换到双代号网络图或横道图状态。
  2. 单击主窗口菜单“输入数据”。
  3. 在下拉菜单中选择“工程量”。

从输入数据菜单打开工程量窗口

第 2 步:输入工作的工程量、单价和单位

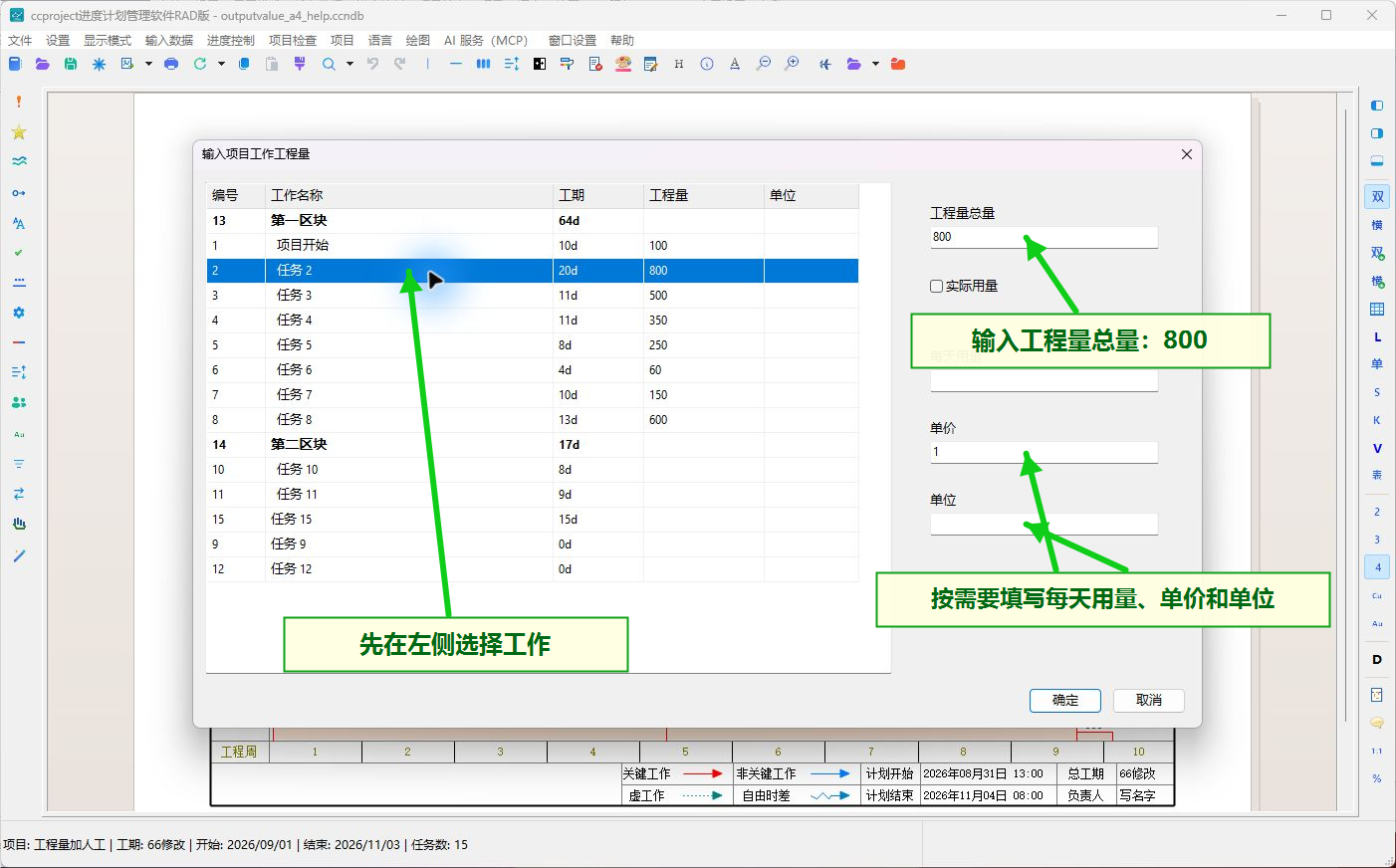

“输入项目工作工程量”窗口左侧列出项目中的工作,右侧显示当前选中工作的工程量参数。

  1. 在左侧单击需要录入工程量的工作。本例选择“任务 2”,工期为 20 天。
  2. 在“工程量总量”中输入整个工作需要完成的总量。本例输入 800。
  3. 如果已经掌握稳定的每日强度,可以填写“每天用量”;没有填写时,软件会根据总量和工作工期计算平均日用量。
  4. 在“单价”中输入每单位工程量的价格。示例为方便核对数量填 1,正式项目应填写合同或预算采用的真实单价。
  5. 在“单位”中填写与单价一致的工程量单位,例如立方米、平方米、吨或延米。
  6. “实际用量”只用于录入已经发生的实际完成量。编制计划工程量时不要勾选。
  7. 完成全部工作后单击“确定”。

输入工程量总量、每天用量、单价和单位

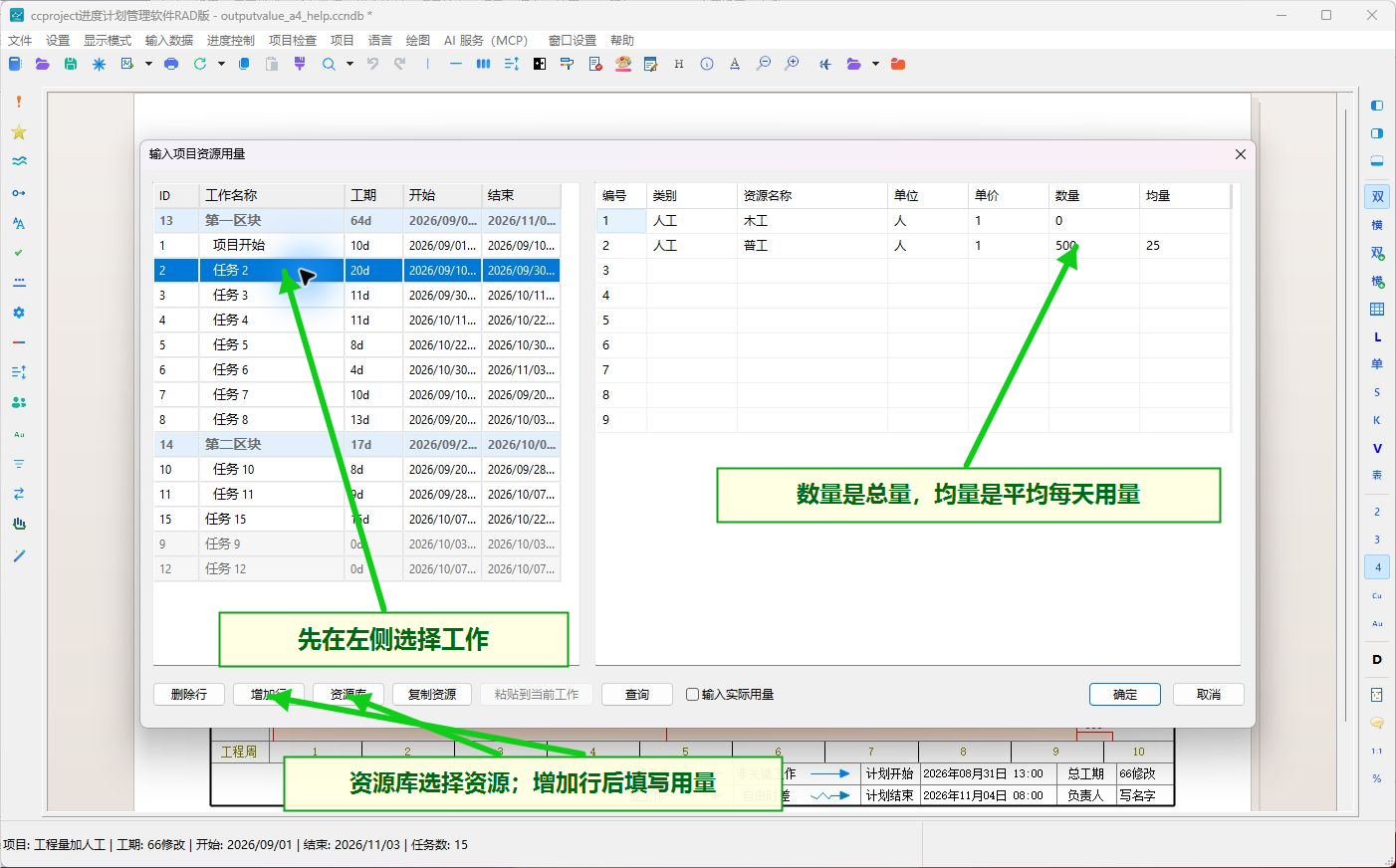

第 3 步:按需要给工作分配人工、材料或机械

只制作工程量图时,可以跳过本步;如果还要同时查看人工、材料或机械资源图,应继续录入资源用量。

  1. 再次单击“输入数据”,选择“工期与资源用量”。
  2. 在左侧选择工作。
  3. 单击“资源库”选择已经建立的资源,或单击“增加行”添加资源记录。
  4. 在右侧填写资源“数量”或“均量”。“数量”是整个工作工期内的总用量,“均量”是平均每天用量。
  5. 本例“任务 2”分配了木工和普工,其中普工总量为 500、均量为 25。
  6. 计划用量录入完成后单击“确定”;只有录入实际消耗时才勾选“输入实际用量”。

为工作分配资源并填写数量或均量

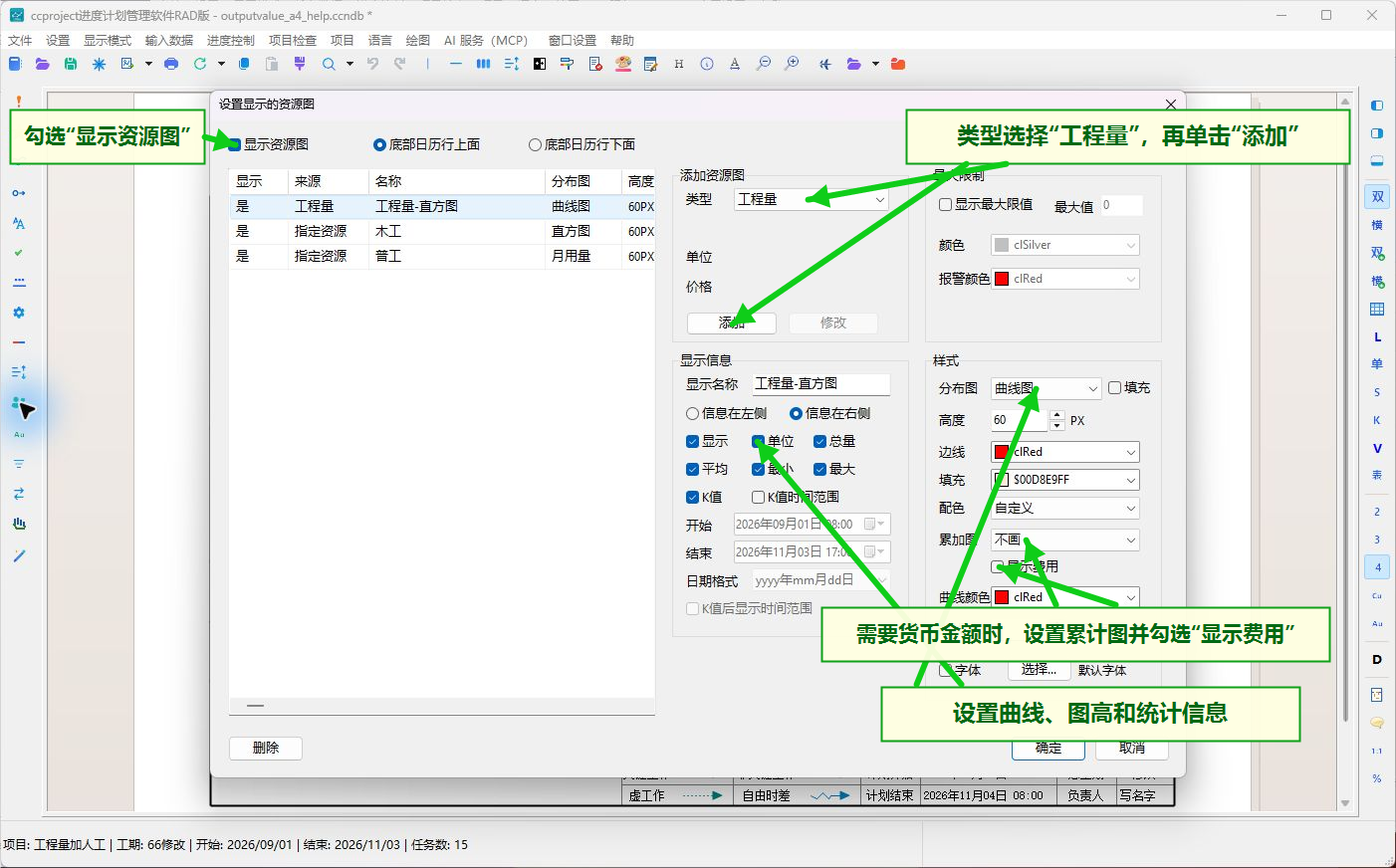

第 4 步:打开并设置工程量资源图

  1. 单击主窗口左侧工具栏中的资源图按钮,打开“设置显示的资源图”。
  2. 勾选“显示资源图”。
  3. 选择资源图显示在底部日历行上面还是下面。
  4. 在“添加资源图”的“类型”中选择“工程量”,再单击“添加”。
  5. 在左侧列表中选中“工程量-直方图”,确认“显示”为“是”。
  6. 设置显示名称、单位、总量、平均、最小、最大、K 值、曲线或直方图、高度、颜色和字体。
  7. 如果要查看累计工程量,设置“累计图”;如果要把累计工程量换算为货币金额,再勾选“显示费用”。
  8. 单击“确定”刷新图形。

添加工程量图并设置显示样式

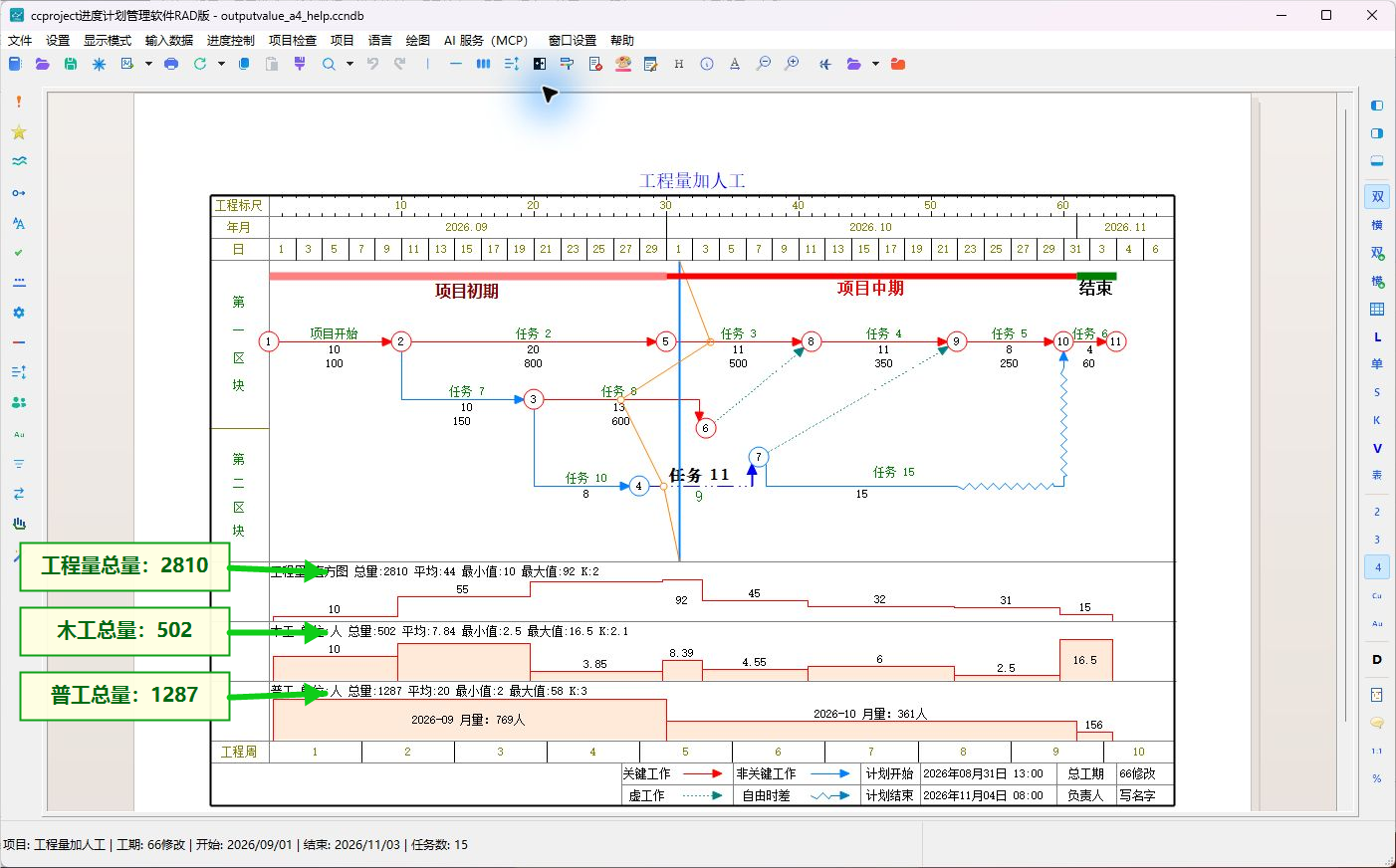

第 5 步:检查工程量和资源图结果

资源图显示在网络图下方。向下查看并逐项核对:

  1. 图名、单位和时间范围是否正确。
  2. 工程量总量是否等于各工作的工程量汇总。
  3. 同一天有多项并行工作时,工程量或资源强度是否正确相加。
  4. 人工、材料和机械的总量、平均值及峰值是否与工作资源用量一致。
  5. 需要产值时,单价是否齐全,累计图是否已勾选“显示费用”。

当前 A4 示例显示三张图:工程量总量 2810、木工总量 502、普工总量 1287。图上的数字与软件内部工程量和资源分配数据一致。

检查工程量、木工和普工图形

第 6 步:查看工程量或产值报表

需要输出表格时,切换到报表状态,选择工程量或产值类报表:

  1. 工程量汇总表、工程量明细表和工程量月汇总用于检查数量。
  2. 产值统计表用于按数量和单价计算金额。
  3. 报表设置中需要按单价统计时,勾选“乘单价”。
  4. 输出前再次核对单位、单价和日期范围,避免不同单位直接相加。

详细操作见:生成工程量和产值报表

MCP 内部数据核对

本页已经使用最新版 Win32 Debug 软件实际打开项目,并通过 MCP 读取工程量、资源分配、资源负荷和资源图设置。核对结果如下:

检查项本例结果
软件版本1.0.4.0
项目图纸A4 横向
填写工程量的工作8 项
工程量总量2810
资源库资源22 项
工作资源分配18 条
双代号资源图3 张
木工计划总量502
普工计划总量1287
质量检查0 个错误、0 个警告

其中“任务 2”的工程量总量为 800、工期 20 天、单价 1;工程量窗口、图形汇总和 MCP 查询结果一致。

常见问题

输入工程量后看不到图

检查“显示资源图”是否勾选,工程量图在左侧列表中的“显示”是否为“是”,并向网络图底部滚动。只输入数据不会自动新增资源图,必须先在设置窗口中添加“工程量”图。

工程量总量正确,但每天分布不正确

检查工作开始、结束日期和工期,再检查是否填写了“每天用量”。填写每天用量后,软件按该日强度分布;只填总量时,软件按工作工期计算平均日用量。

产值为零或金额明显不对

检查单价是否为空或为零,工程量单位和计价单位是否一致,并确认累计图的“显示费用”或报表的“乘单价”已经启用。

总量或峰值比预期大

检查同一日期是否存在并行工作。并行工作的工程量强度和资源用量会在同一天相加;如果不应相加,还要检查工作日期、数据来源和重复资源分配。

数量和均量应该填哪一个

已知整个工作的总消耗时填写“数量”;已知每天稳定投入时填写“均量”。填写后应结合工作工期核对两者是否换算合理。

继续学习

  1. 维护资源库
  2. 为单项工作分配资源
  3. 使用工程量快速生成直方图
  4. 创建和显示资源图
  5. 累计曲线和累计费用
  6. 生成工程量和产值报表
